装前不看你想吃大亏!装修全流程施工标准+工期一应俱全,全干货!

发布时间:
责任编辑:居众装饰
防水

装修水电防水工期多久_装修水电价格_装修流程之水电

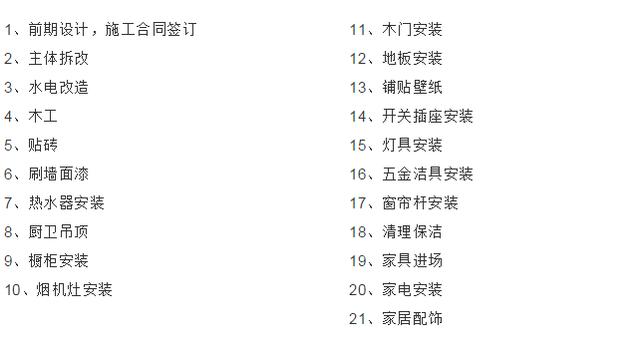

家居装修大致是根据以下这21步完成的

不过,装修的工期是按照不同房屋种类、面积跟施工要求来决定的。一般而言,100㎡以内的洋房,大概需要60天左右;

150㎡左右的洋房,大概是65天左右;而200㎡的大户型或者复式的话,可能就必须70天左右了。但即使面对半年仍没完工的,那你一定要小心了,肯定是某个装修环节出原因了!

下面金钥匙装饰就来准确预测下装修中主要的流程及方法:

01、打拆、新建

打拆新建这一步并不是每家需要能作的喔,如果你的房子方正,没必要进行户型改造,那么就不需要打拆、新建墙体。

这里金钥匙也幸福提醒一下大家,打拆的之后能注意,承重墙是不能打的,也就是你家房子结构图里黄色的个别是不能打的哈。

在新建墙体中植筋,可对地面起到加固、稳定的特点。

02、水电改造、防水

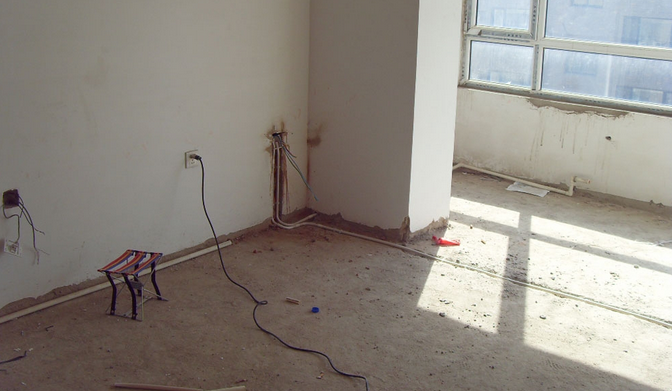

这一项是不论你装啥子风格都是要作的。大家也要知道,水电建设和防水属于隐蔽工程,如果初期没做好,后期能整改会很麻烦。

所以,你一定要了解水电建设的标准,以及施工要求,不然很容易被不合适的装修公司忽悠。

水电施工流程:

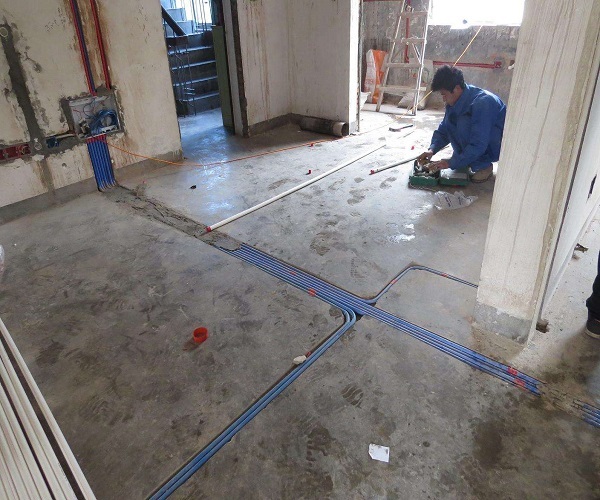

1、弹施工水平线:

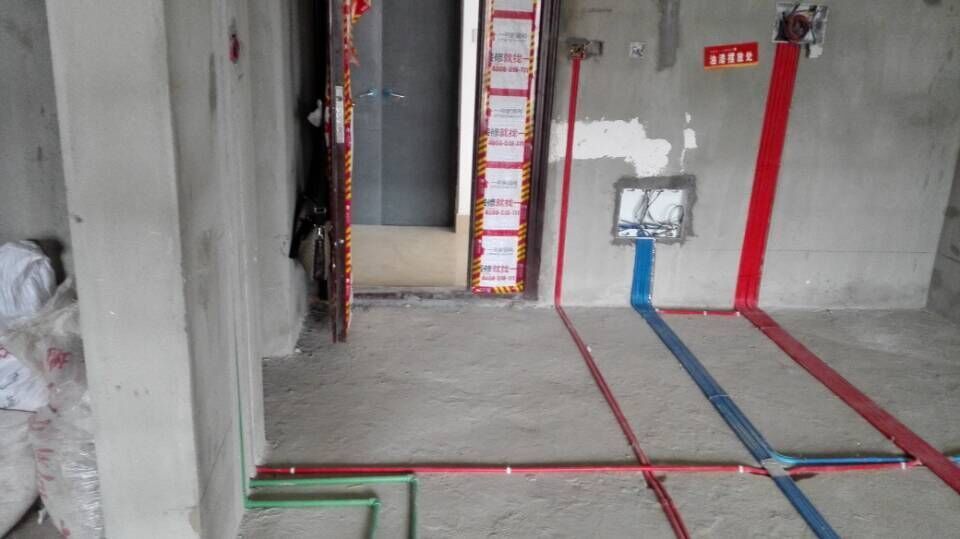

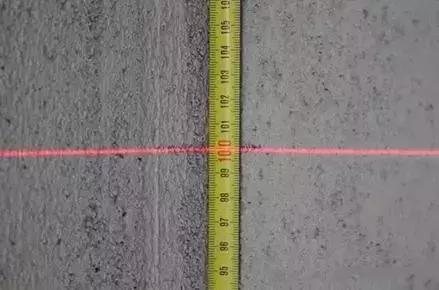

确定标高±0.00点。在地面用钢卷尺量出1000mm高的位置, 用红外线水平仪沿1000mm位置投影光影,沿两侧墙上投影,用墨斗弹出施工水平线。

2、使用水电定位牌:

定位牌材料用KT板制作成电面板模型。使用时按照水电布置图跟施工图所需位置,用玻璃胶粘贴定位牌粘贴高度比实际施工位置里沿高50mm。

目的:业主直观认识定位,避免留下遗憾,造成后期变更。

3、水、电前期施工注意事项:

装修流程之水电_装修水电价格_装修水电防水工期多久

(1)给水尽量减少从窗户、书房开槽走管。

(2)卫生间、阳台水管禁止从门底钻孔布管、离地表200mm以上打坑翻墙布管。目的:可避免水从管壁渗入房间。

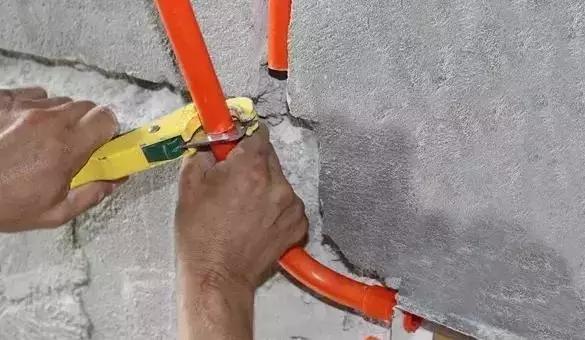

4、画线开槽

1、按未明确的水电位位置跟路线走向,用墨斗弹出及用水平尺画出要抛光的标记线。

目的:切割时平直美观、准确。

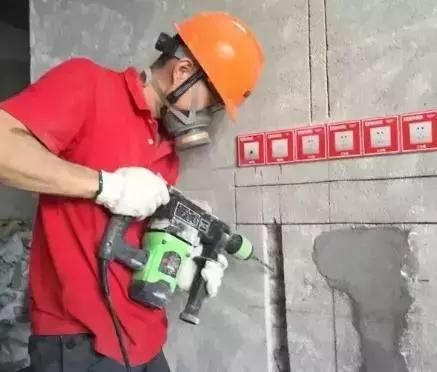

2、剔槽:

用电锤凿出管槽和底盒位置。

3、墙面水管槽深度小于直径5mm为宜,宽度小于直径8-10mm为宜。

4、线槽打毛处理:

目的:将切好的线槽两边打毛,便于封槽时水泥咬合。

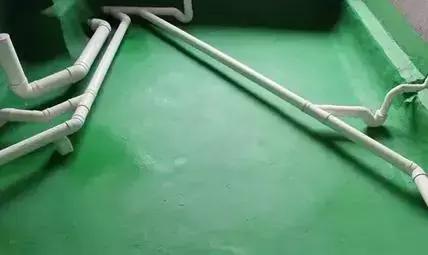

5、给排水管槽防水处理刷上防水涂料装修水电防水工期多久装修水电防水工期多久,刷到外沿不超过50mm。

目的:墙面与槽内防水形成总体。

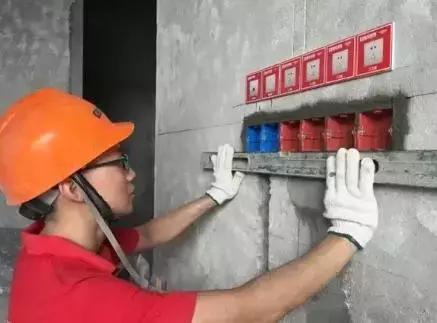

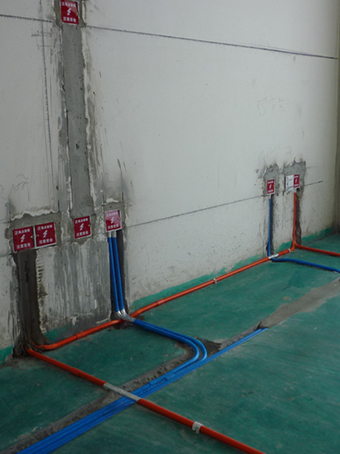

6、预埋电底盒底盒外沿与地面冲筋条水平,固定底盒时用水平尺校正,确保底盒水平端正。

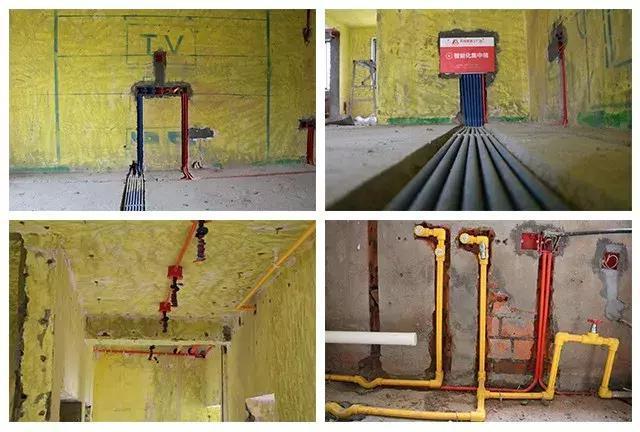

配管布线

1、电布线

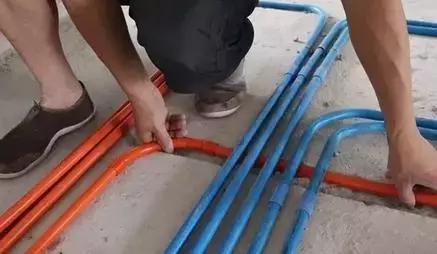

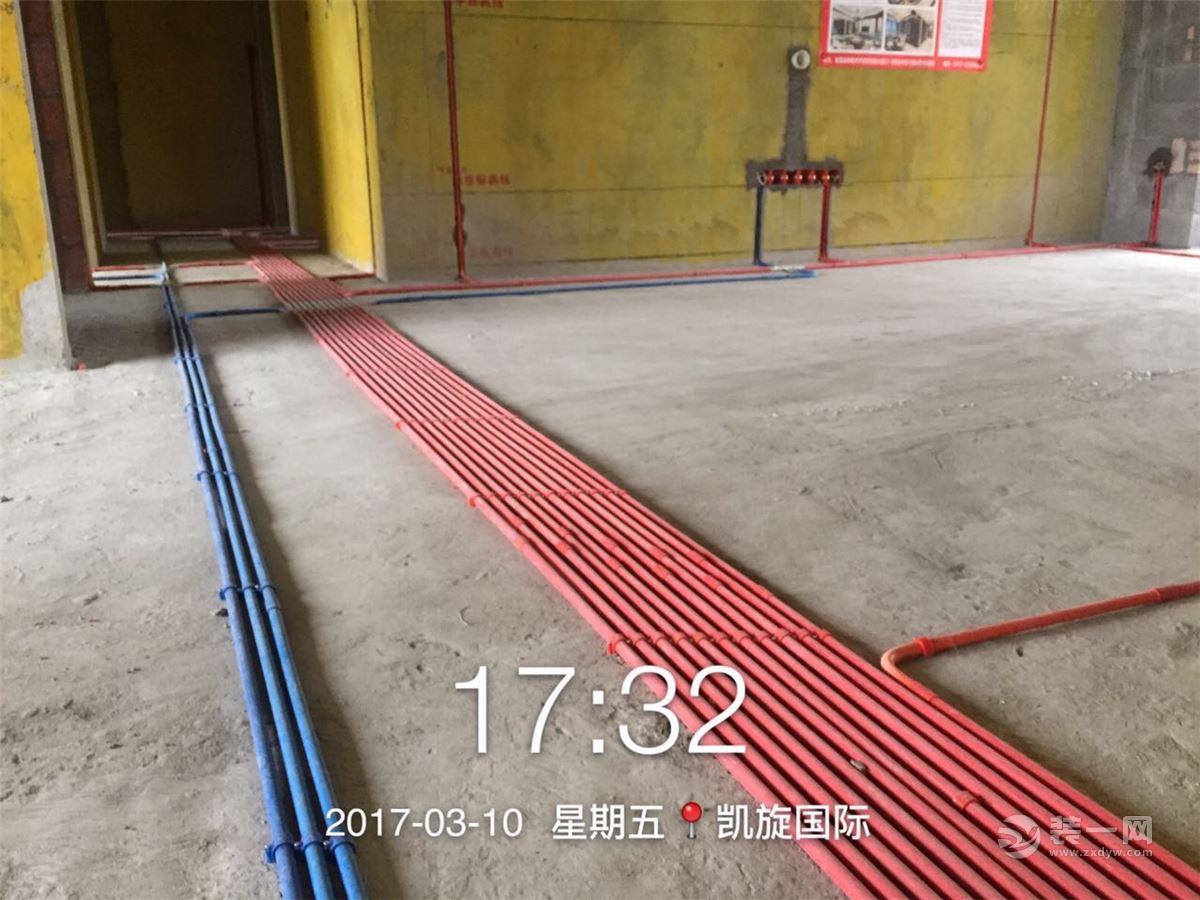

(1)配管:地面铺设线管

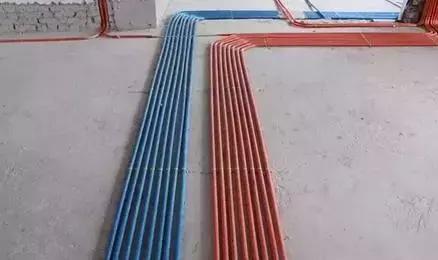

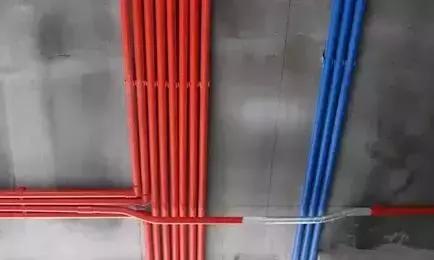

A、PVC管线分红、蓝二种颜色,红色为强电管,蓝色为弱电管,常规情况下选用体积20mm线管(即俗称4分管)。

装修流程之水电_装修水电防水工期多久_装修水电价格

B、地面有找平层的弹线开槽,不随意降低总体地面坡度,如果有线管需交叉时,可在交叉处开小槽,将上面的线管往槽内压,确保上面的线管与路面水平。目的:确保地面降低抬高。

C、布管做到横平竖直、美观、实用:阳台、卫生间较狭小地面禁止走强电管。

D、强、弱线管交叉运用锡铂纸隔离,锡铂纸超出交叉点200mm为宜。

(2)配管:墙上敷设线管

A、强、弱电布线严禁同槽、同管、同底盒出线。目的:抗干扰。

B、当塑料线管与铝制盒箱连接时与保护接地(PE线)连接。

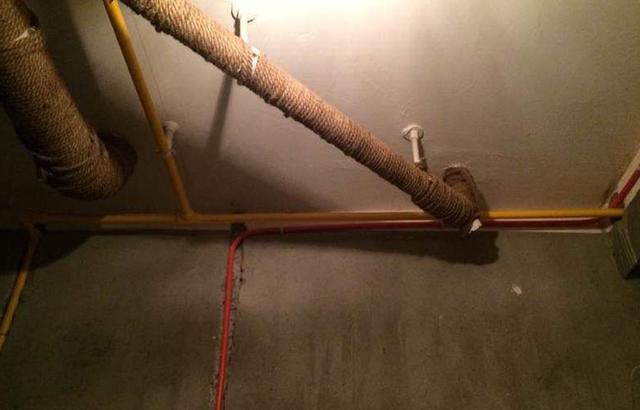

(3)配管:天花板敷设线管

A、有顶棚的线管敷设:看清天花图纸,线管排列整齐,用管码固定,管码间隔距离为500mm。天花出线口以上120mm处各打一个管卡目的:管卡固定牢固,后期木工施工时,线管不脱落。

(4)布线:

电气线路采用具备防水要求的暗敷配线,电表前线径不小于10mm2,户内分支线线径不小于2.5mm2,空调、热水器、烤箱等较大功率空调要设4mm2专线,即热型电热水器应设6mm2专线。严禁专线不专。

目的:按照亮度大小,配备合适线径,可避免用电过载故障。

(5)布线应分色,相线(火线)为红、绿、红色,零线为白色,地线为双色。

目的:线色分明,便于安装、检查、维修。

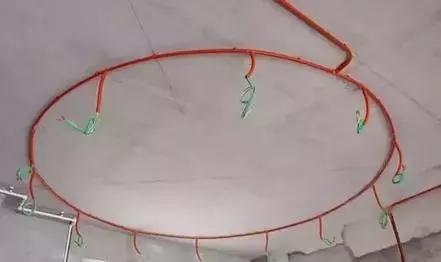

(6)天花灯位留线以天花实际标高留长200mm,并卷成螺旋状,原顶天花灯位留线300mm,底盒留线200mm。

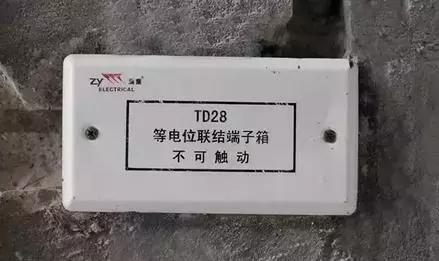

(7)卫生间等电位的联线:

装修流程之水电_装修水电防水工期多久_装修水电价格

目的:防过载、防雷击、防静电,对人身生命产生影响。

A、在卫生间内将这些塑料套管房子装修,结构件,用不超过4mm2的多股银芯双色线通过等电位联结端子箱互相联结,不得进行串联。

B、等电位连接电缆在地面或墙内暗敷时穿PVC管保护,目的:是替换导线方便。

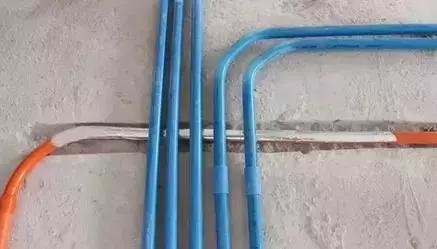

2、给水布管

(1)PPR热熔连接:管材直线熔接以管标志线为基准,迅速无转动直线均匀地插入到所熔深度,使接头处产生均匀的凸缘。

(2)循环热水布管:热水器的冷水出口仍然将盐水送到每个用水点,在最后一个用水点接管返回至热水器,详细见图示:

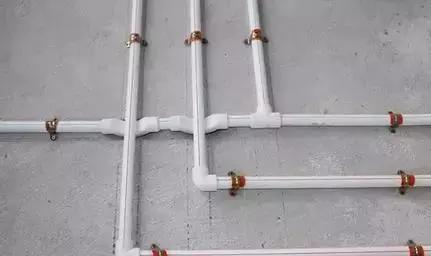

(3)水管固定:

A、地面水管用管码固定,间距不小于600mm,转角与分支处固定点到端头间距不小于500mm。

目的:固定牢固。

B、天棚走管固定:

安装胶粒固定吊卡底座,吊卡间距不小于800mm, 将卡套螺杆沿转轴丝孔拧入,打开卡套放在水管,用螺丝刀拧紧卡套两套螺母。

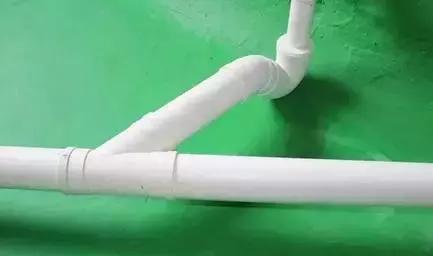

3、排水布管

(1)排水布管重要节点

A、排水管管径:排污管长度为110mm,卫生间沉箱支管、厨房管径75mm,阳台排水管管径50mm,空调排水管禁止使用线管代替。

目的:排水通畅。

装修流程之水电_装修水电防水工期多久_装修水电价格

B、排水管布施多个供水口的应用斜三通,采取树丫形布管。横向布管90°弯装修家装公司, 应用二个45°弯头连接。

目的:排水通畅。

C、排水管要加装存水弯,一个排水口只能一个存水弯头,不能有二个或左右。 排污管不得安装存水弯。

目的:排水通畅。

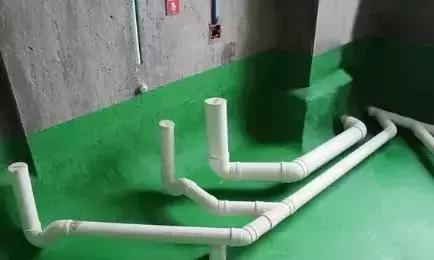

(2)排水管安装

A、在常规的家居空间中,排水管一般选用PVC管,安装前应预装配,检查适当后,再用PVC涂料粘贴,PVC胶水涂抹要均匀。

金钥匙装饰温馨提示:在工程装修中,水电安装是重中之重,耗费了长期的人力、物力,因此电力施工需要明确执行,严格遵循企业标准做好此工艺,才能真正超过避免、杜绝弊端的原因。

03、瓦工

同水电改造、防水一样,不管怎么风格这一项是不能省的。如果是铺贴地板可以立马贴,但即使家门口想铺木地板,就应该用泥土河沙来找平,以达到铺贴木地板的效果。

常规的地砖尺寸:600*600cm,800*800cm,墙砖:300*300cm,300*600cm,瓷砖越小(或超大)价钱越高,另外斜拼、拼花、波打线都是要加钱的哦。不能在贴砖这块多花钱的亲,在挑选砖的之后就会注意尺寸了。

04、木工

木工在这个时期是按照业主选择来作的。如果你想现场作配饰、做石膏板吊顶、衣柜等,那么这个之后木工就该入场啦。但即使你是在上面定制的地板,就没必要请木工了。

随着时代的变迁,很多年轻人越来越喜欢新潮简单的色调,于是石膏阴角线取代了石膏板吊顶,需要木工的地方就很少了。

05、乳胶漆

这一项同水电建设跟防水一样的,都是必须能作的,但有一点不同的是,乳胶漆不属于隐蔽工程,是他们一眼就能看见的东西,我们可以称之为“面子工程”。

这一项施工面积是家里最大的,所以材料环保和工艺独特一步都不能少,不然能起皮、开裂、影响房子的好看、最重要的就会阻碍居住人的身体安全。

在房屋施工方面,房屋装修要施工的是每个房间的六个面,一个顶面,一个地面,四个墙面。整个装修是工人手工打造,所以跟工人的能力、手艺、以及企业管理都是密不可分的。当然每个施工节点都是有标准的。所以,不管你是还在装修还是想要装修都是需要提前知道的喔。
