屋面防水工程怎么作?看了这个例子示范就相当了解了!本项目为房屋工程,屋面隔热工程为3厚SBS自粘聚合物改性沥青聚酯胎体防水砂浆两道;40厚C20细石混凝土保护层内配Φ6@150双向钢筋。

屋面防水工序与步骤

屋面防水工程的详细示范

简直是手把手演示

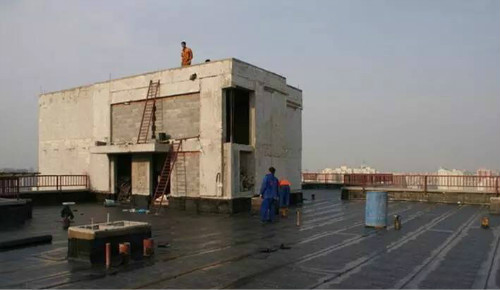

· 屋面防水样板策划

根据屋面工程作法选定样板施工样式,屋面渗水坡度,画出屋顶策划示意图。本建筑物总长33.56米,总长度13.34米,总体南北向排水,坡度2%,东西向蓄水坡度1%,屋面共设排水口4只,其中东侧两只为侧排雨落水口,南侧两只下排雨落水口。

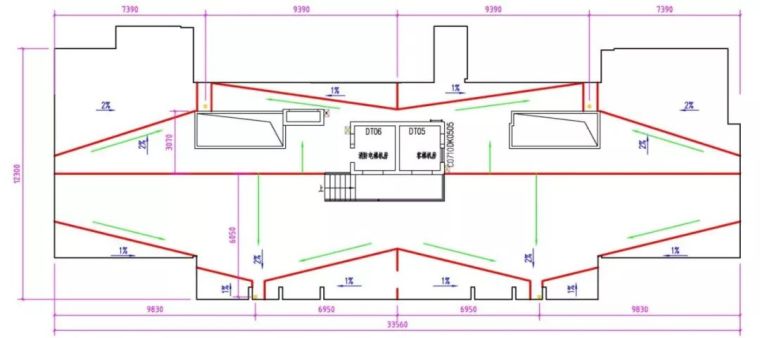

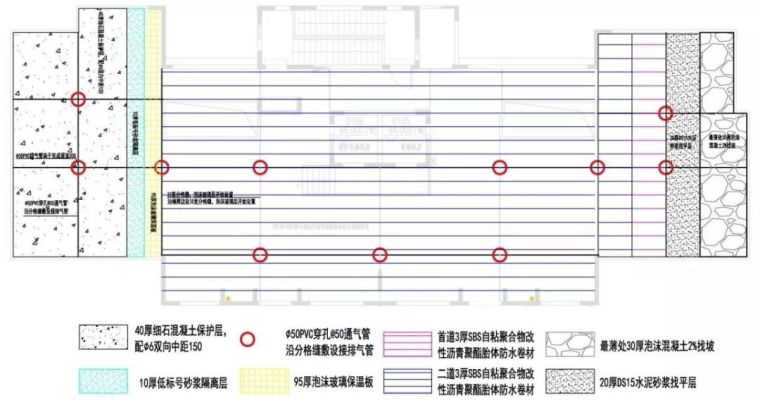

屋面策划示意图

屋面排水坡度示意详图

· 材料进场四方验收

材料进场经过甲方、监理、施工单位及供货商四方共同监测并验收合格。

四方检查验收

· 材料存放

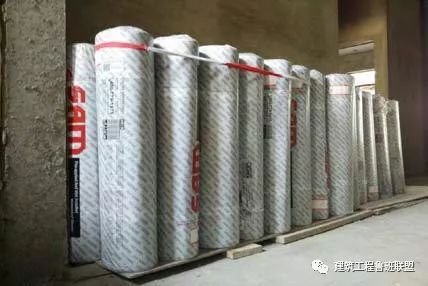

根据现场实际进度状态,按不小于10000平方米为一个验收批原则,划分为两个验收批依次进行复试。防水卷材合理利用各栋楼底层房间储存,阴凉潮湿,室温不低于40度,有效防止了日晒、暴晒装修公司哪个好,且垂直放置,高度不小于两层。

合理利用楼层储存

· 材料取样

防水材料经甲方、监理见证现场取样(分别端部选取2500mm后再顺纵截取2000mm长试样3块)送检,并检查合格。

现场见证取样

· 人员进场

工人及施工班组进场,首先进行三级教育和安全交底,合格后方能上岗施工。全面执行三级技术交底制度(图纸交底、方案交底、分项技术工法),对施工班组召开防水技术质量标准交底专题会。

建筑结构屋面防水_屋面防水装饰装修_屋面保温防水

施工流程

1-基层处理

基层在回填施工前打扫整洁,不得有建筑垃圾及其它任何物品。

2-标志制作

标志灰饼制作按图纸设计宽度制作,采用水准仪等器具严格施工、复核,允许误差超过3mm。

3-泡沫砼找坡

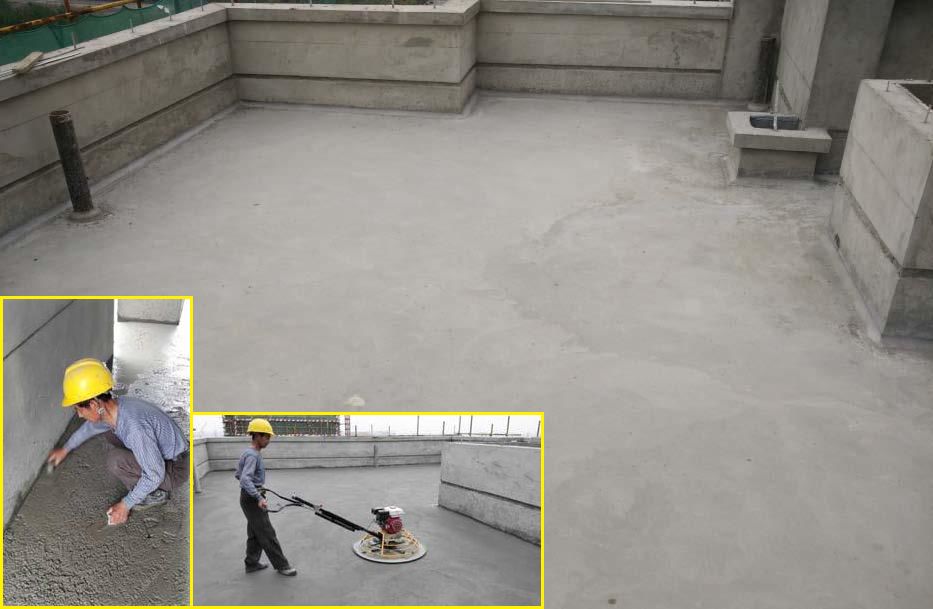

泡沫砼采用总体浇筑工艺,厚度达到100mm分层施工。面层选用3米长刮尺刮平后用铁板封住压光。纵向间距2%,横向柱距1%。最薄处30厚,最高处180厚,坡度正确,表面粗糙,表面平整度允许误差不小于7mm。

4-找平层

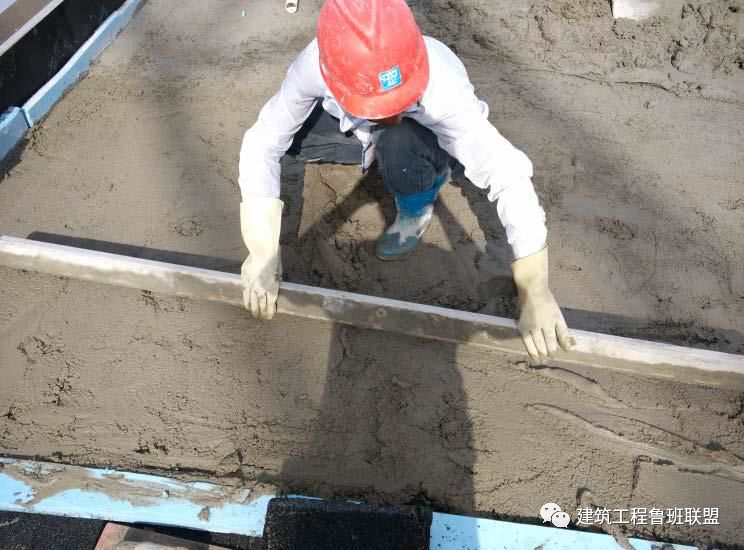

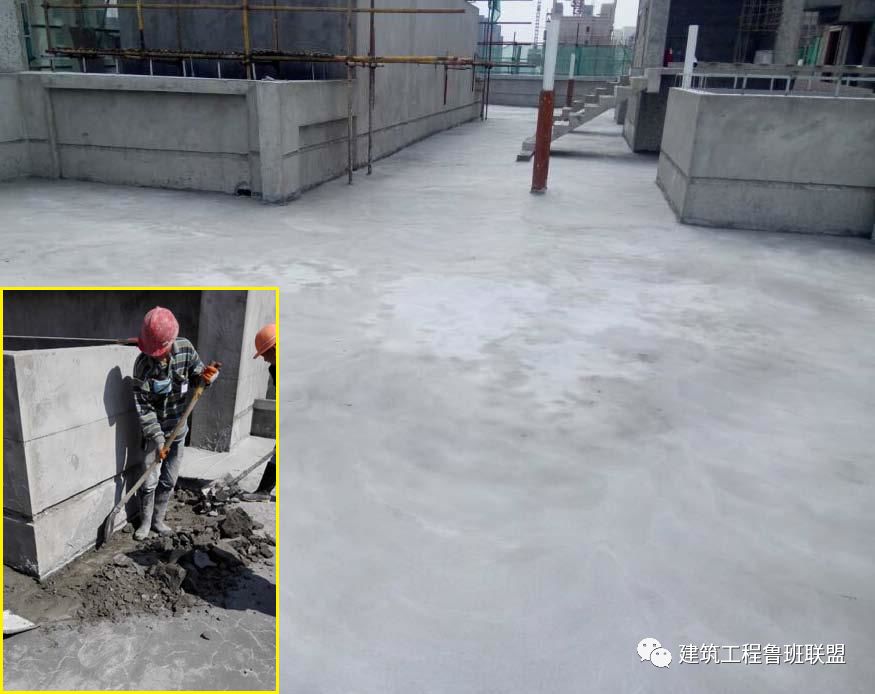

找平层采用20厚1:3水泥抹灰。找平层浇筑后迅速抹压密实并收光。一次机械屋面防水装饰装修,二次人工铁板收光,无酥松、起砂、起皮的问题,表面平整度允许误差不小于5mm。

5-细部结构处理

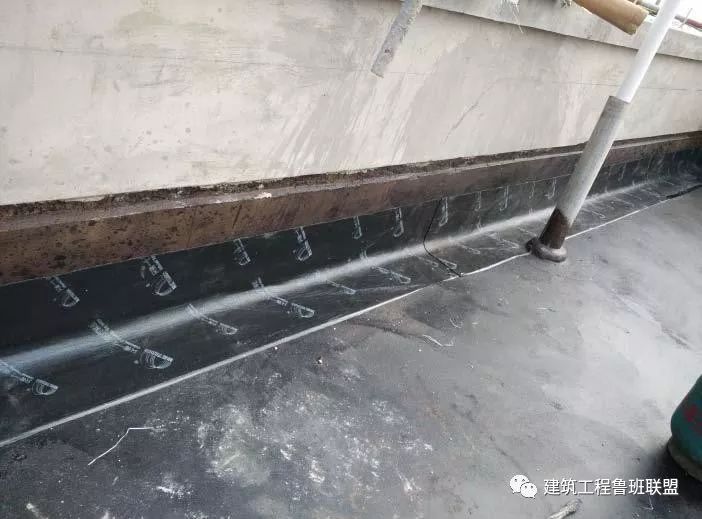

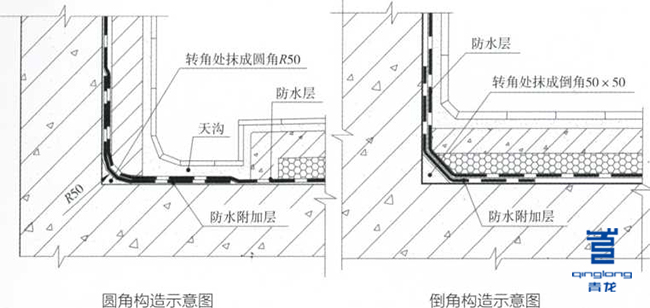

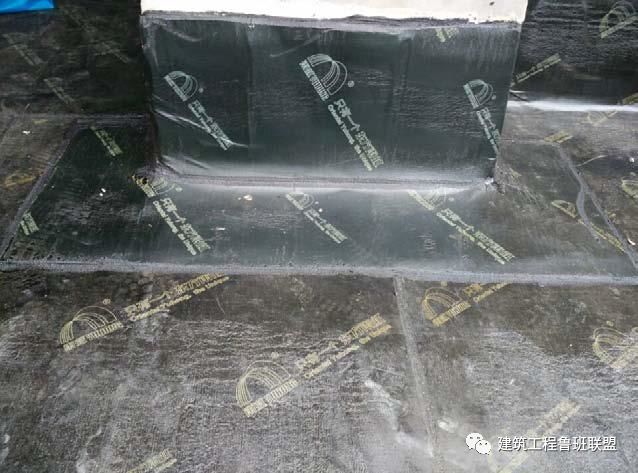

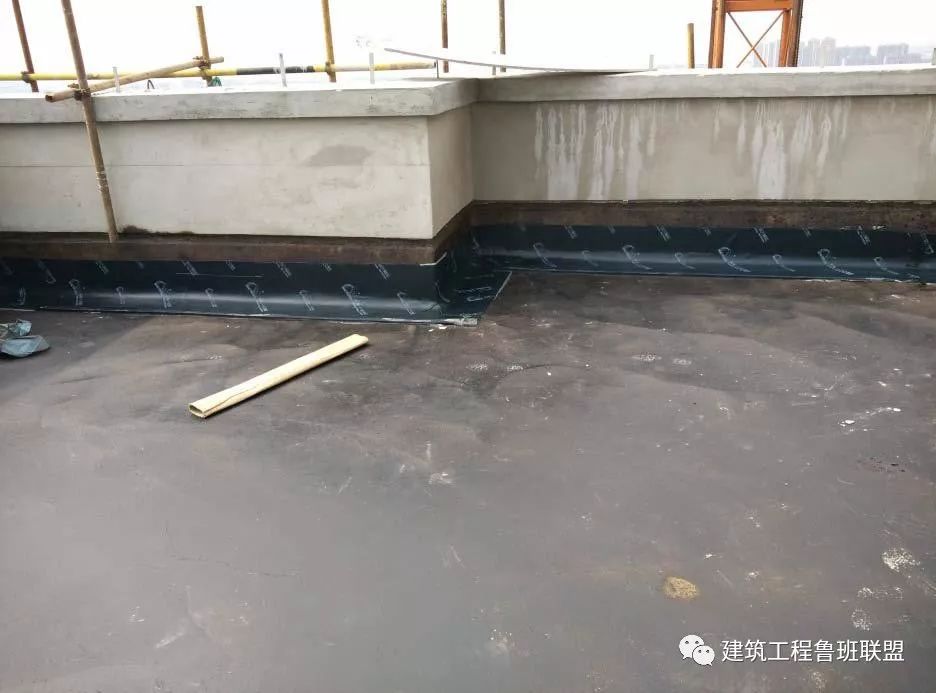

卷材防水层的基层与突显屋面构造的交接处,以及基层处理的转角处做成半径不超过50mm圆弧状,且美观平顺。

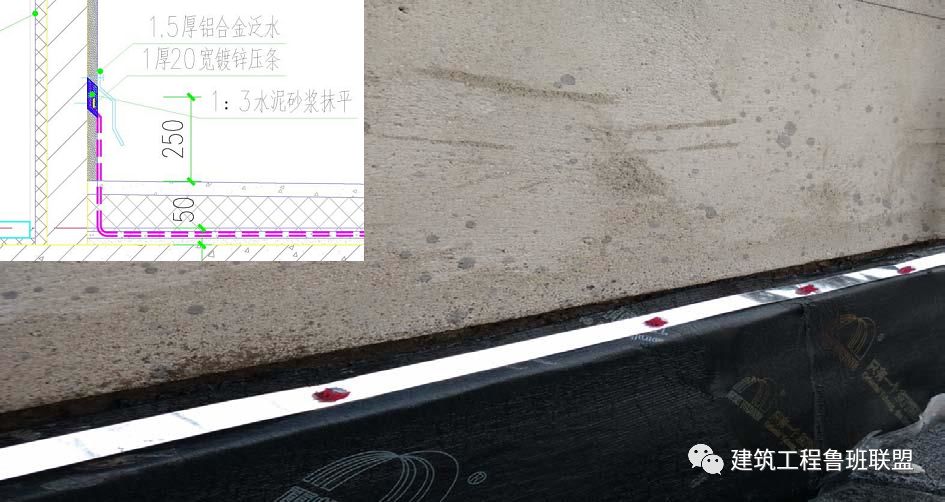

与地面交接部位的圆弧制作

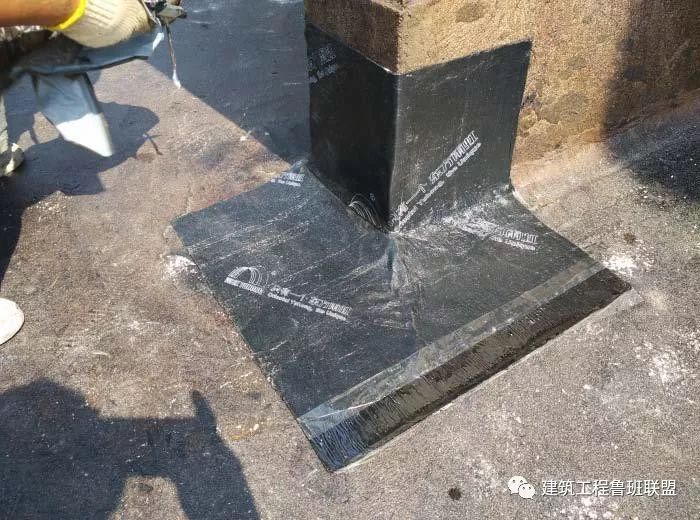

出墙面管道内壁圆弧制作

6-烟道部位加强处理

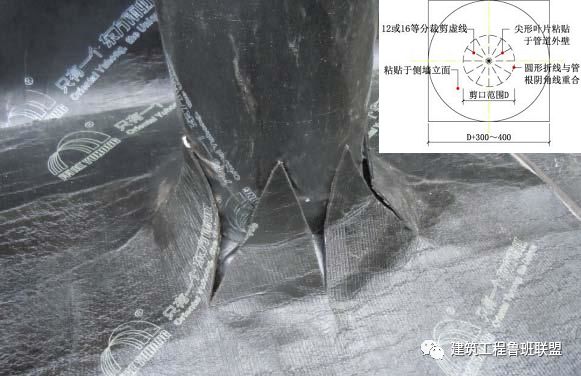

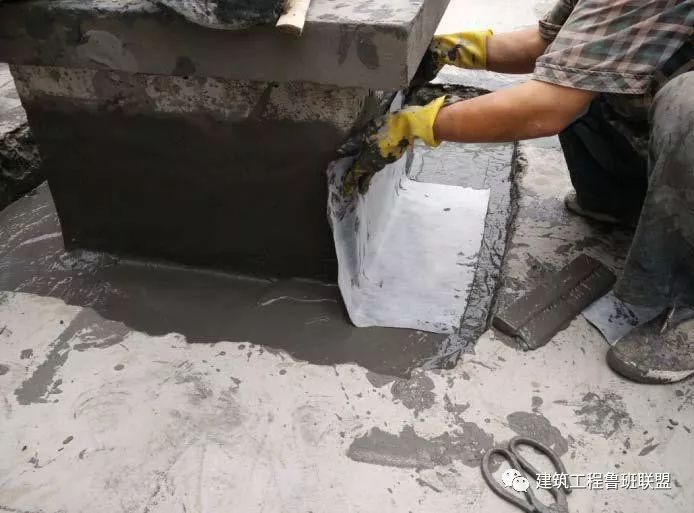

烟道等与墙体交接部位用于聚乙烯丙纶高分子防水卷材和隔热板材作基层防水加强处理。

聚乙烯丙纶高分子防水卷材

烟道等部位的防水加强处理

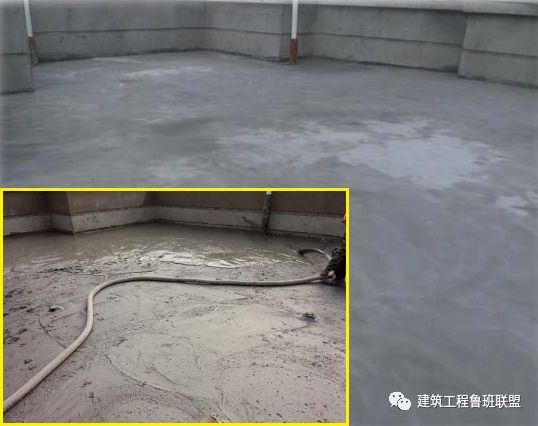

7-结构盛水试验

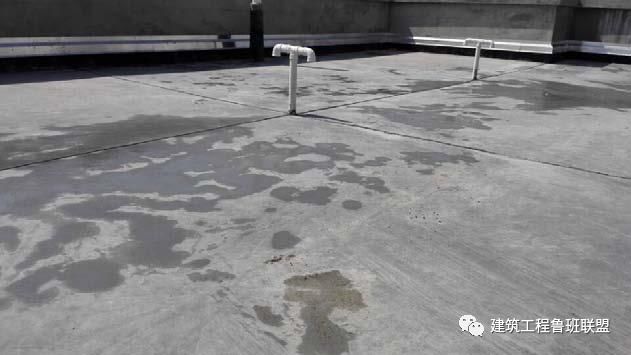

基层处理完成后立即作盛水试验,水深50mm以上,盛水48小时。

建筑结构屋面防水_屋面保温防水_屋面防水装饰装修

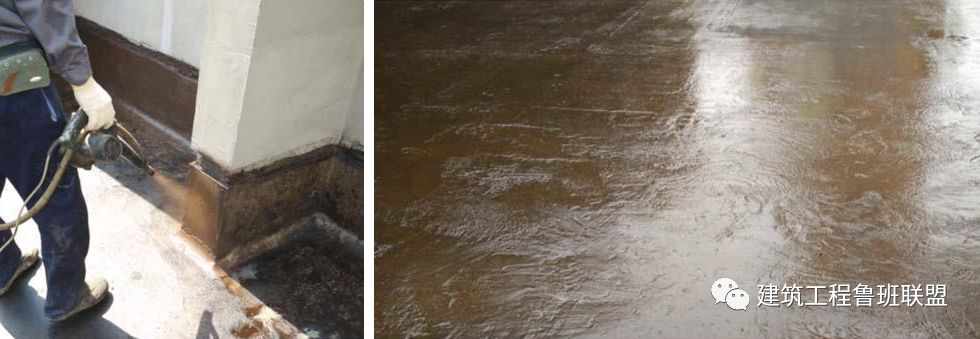

8-渗水处理

盛水试验后得知有两处渗水,经立即板下压密注浆、板上增作聚乙烯丙纶高分子防水卷材和防水涂料提升处理后又作此范围的盛水试验,达到无渗水问题。

9-冷底油涂刷

在铺贴防水层前在基层上光滑涂刷冷底油,采用铆接的步骤,喷涂厚薄均匀,不存在漏底和堆积的问题。

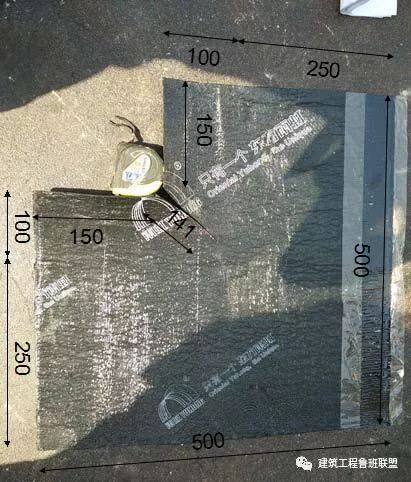

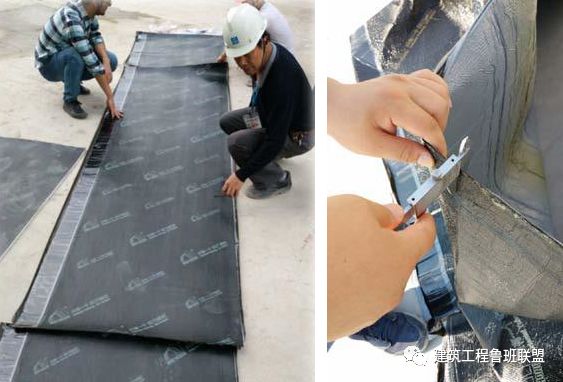

10-附加层材料裁剪

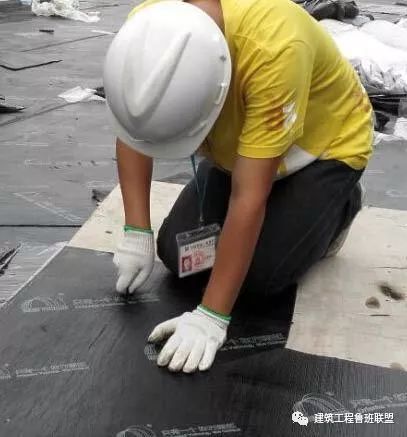

管理人员现场示范指导阴阳角附加层部位卷材剪裁。

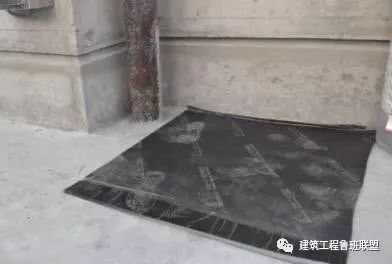

卷材必须在模板上剪裁

11-附加层施工

12-阴阳角施工

阴阳角部位严格遵循规范及品质技术交底施工制作。

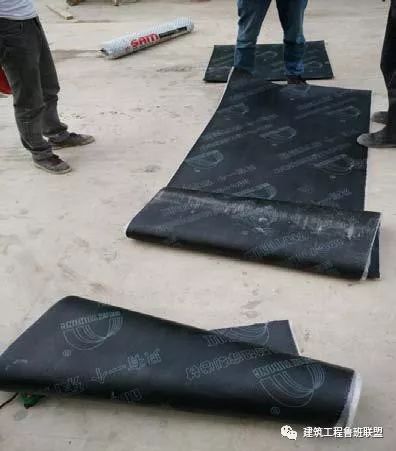

材料剪裁

完成效果

14-水落口

防水层及附加层置于水落口杯内不应小于50mm,并粘贴牢固。

下排式雨落水口

侧排式雨落水口

15-出屋面管道细部处理

屋面防水装饰装修_建筑结构屋面防水_屋面保温防水

16-出挑檐管道卷材金属箍收头

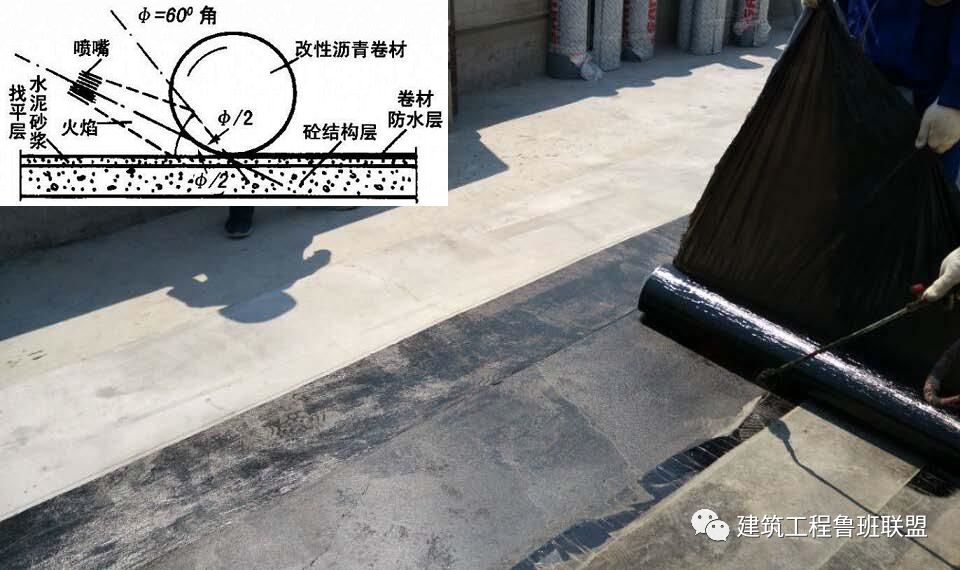

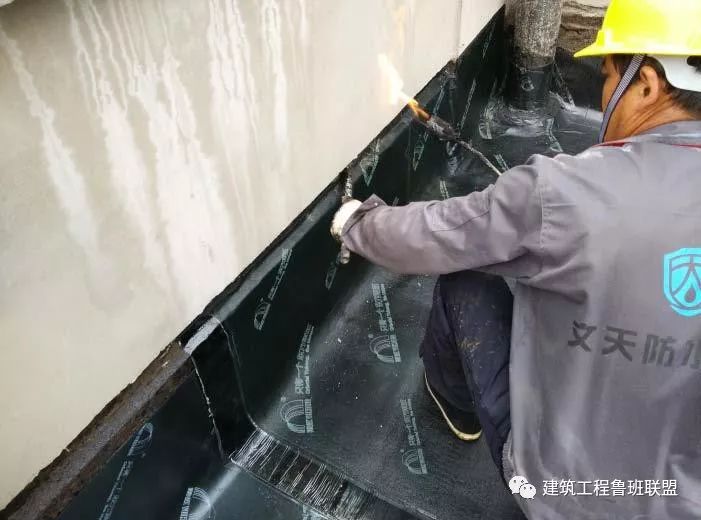

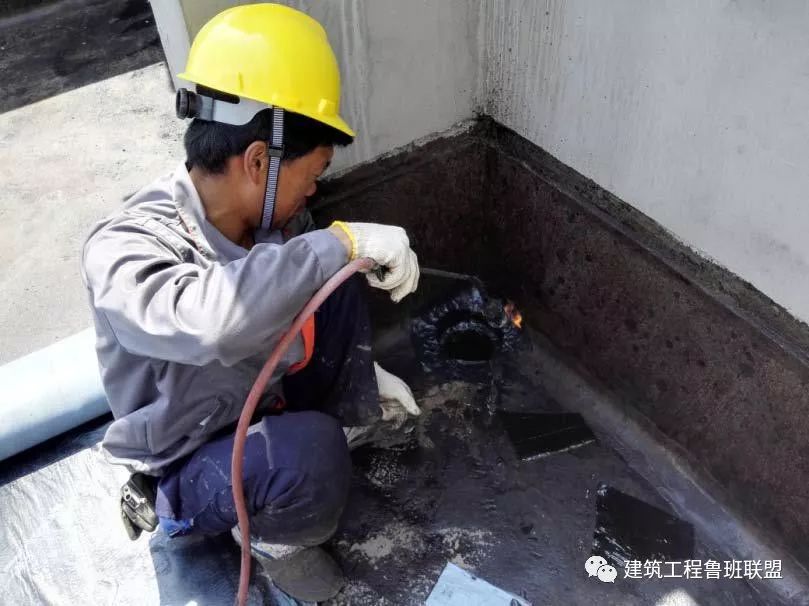

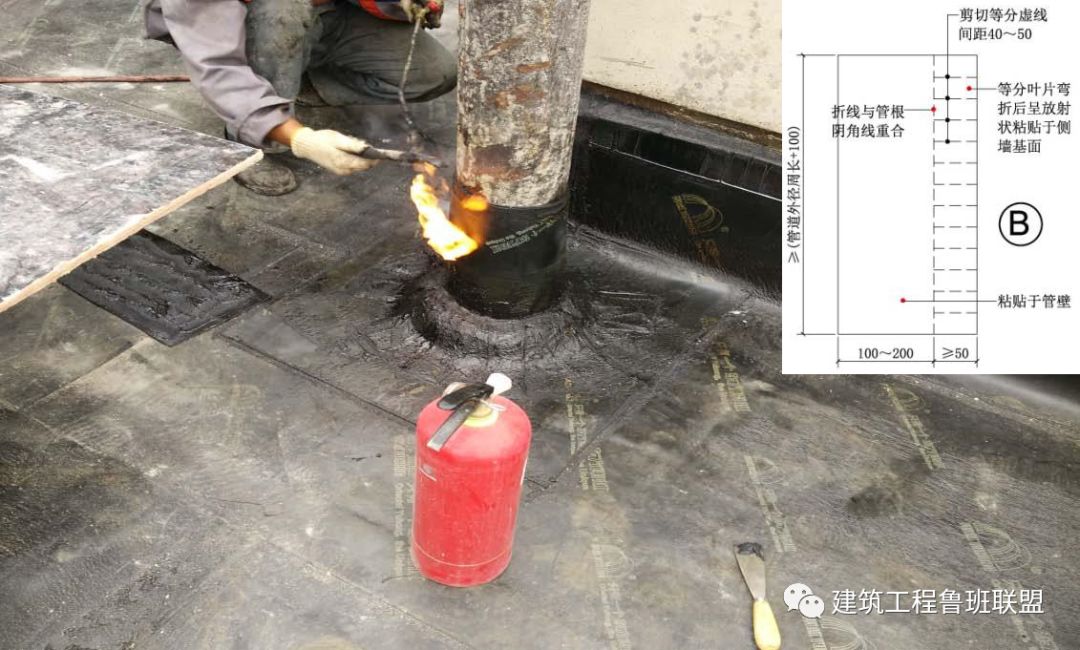

17-第一道卷材预加热处理

火焰加热角度30~45度

18-第一道卷材施工

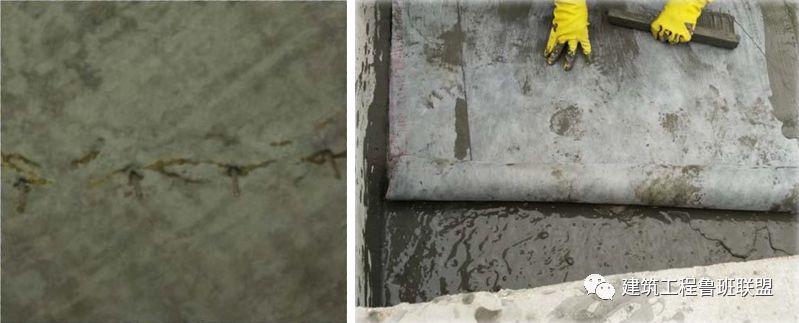

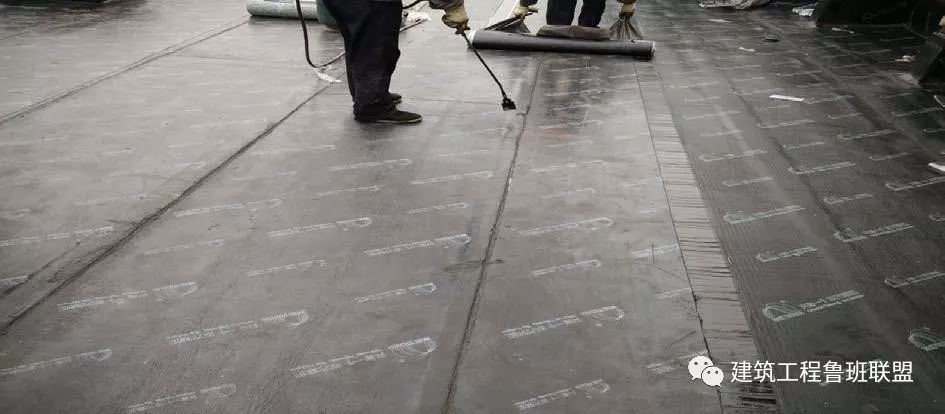

基层含水率经检测超过9%(采用1㎡的砂浆覆盖在找平层上,静止平放3 小时屋面防水装饰装修家庭装修,用脚掀开后查看卷材与基层接触面无水印)后方大面积施工,卷材搭接缝顺流水方向铺贴,搭接缝弹线控制。

静置3小时

检查无水印

19-第二道卷材施工

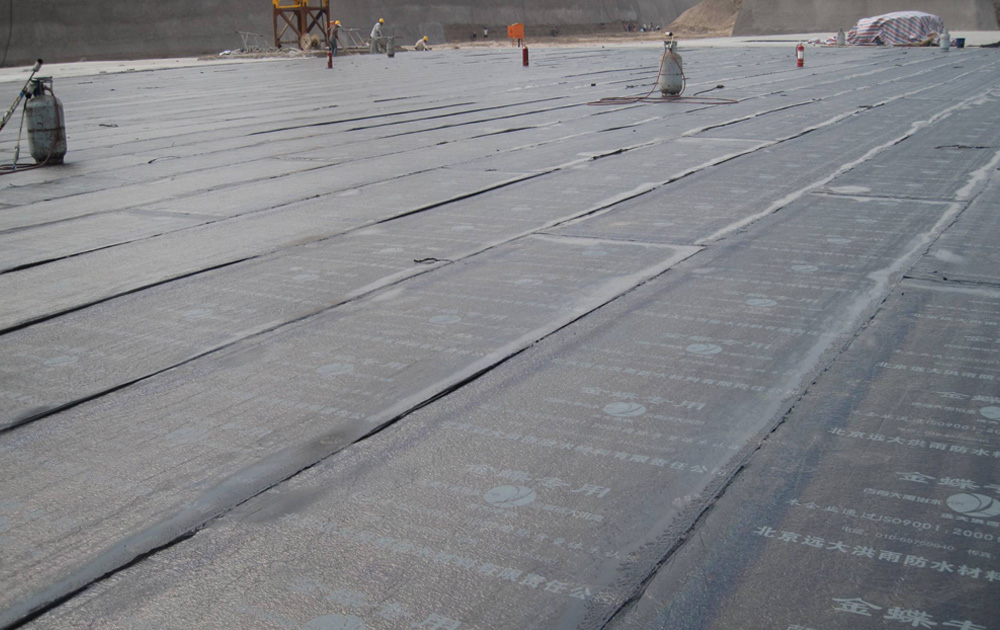

上下卷材平行铺贴,第二道卷材与第一道卷材搭接宽度不大于卷材幅宽的三分之一 ,相邻两幅卷材短边搭接错缝大于500,卷材搭接缝顺流水方向铺贴。

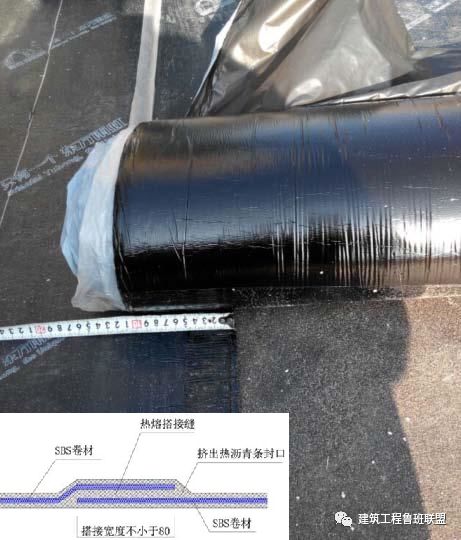

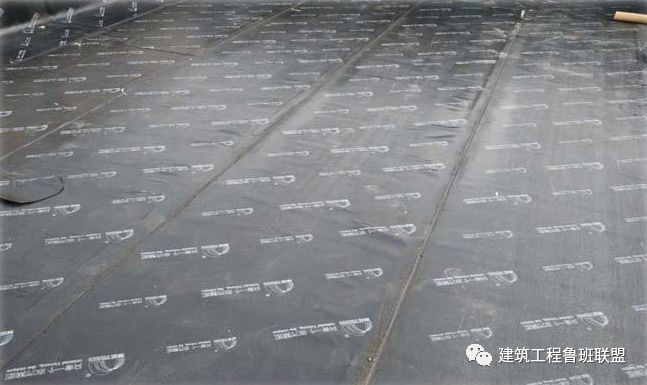

20-卷材搭接

防水卷材的搭接满足规范规定,不超过8cm。

21-女儿墙

22-女儿墙镀锌防水塑料压条收头

23-阳角面层加强

阳角是防水层更易被破坏头部,容易造成破损,面层做强化处理。

24-无动力风帽

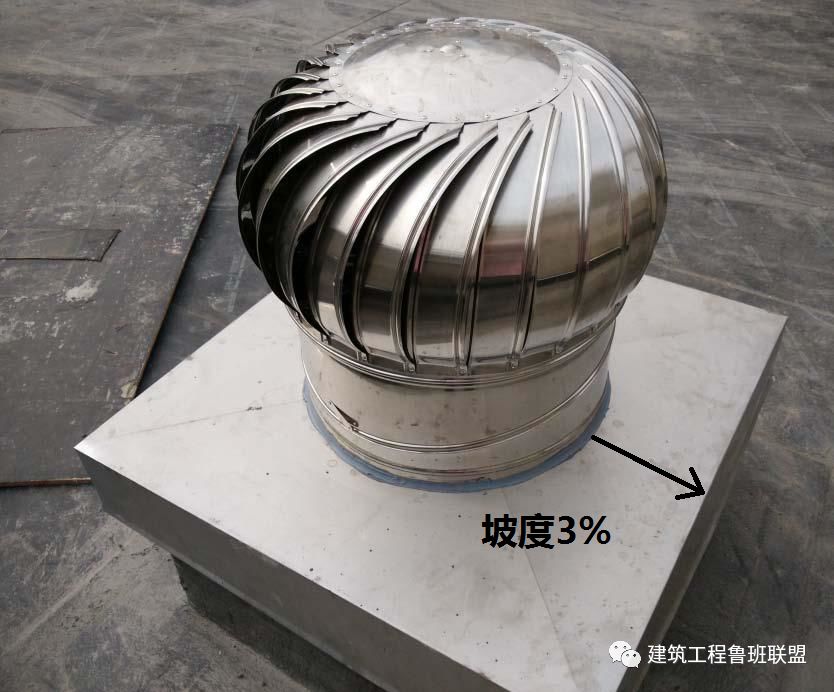

改进无动力风帽安装方法,采用总体全覆盖底座,自然坡度小于3%。封闭安装,减少渗漏机会。

成品不锈钢整体盖板

25-盛水试验

卷材施工完成以后,做48小时盛水试验检测,盛水深度50~80mm,未看到渗水问题。

26-三方验收合格

由业主、监理和铺装单位三方共同对墙体防水层进行专项考核,一次性通过复核合格。

保温层及保护层

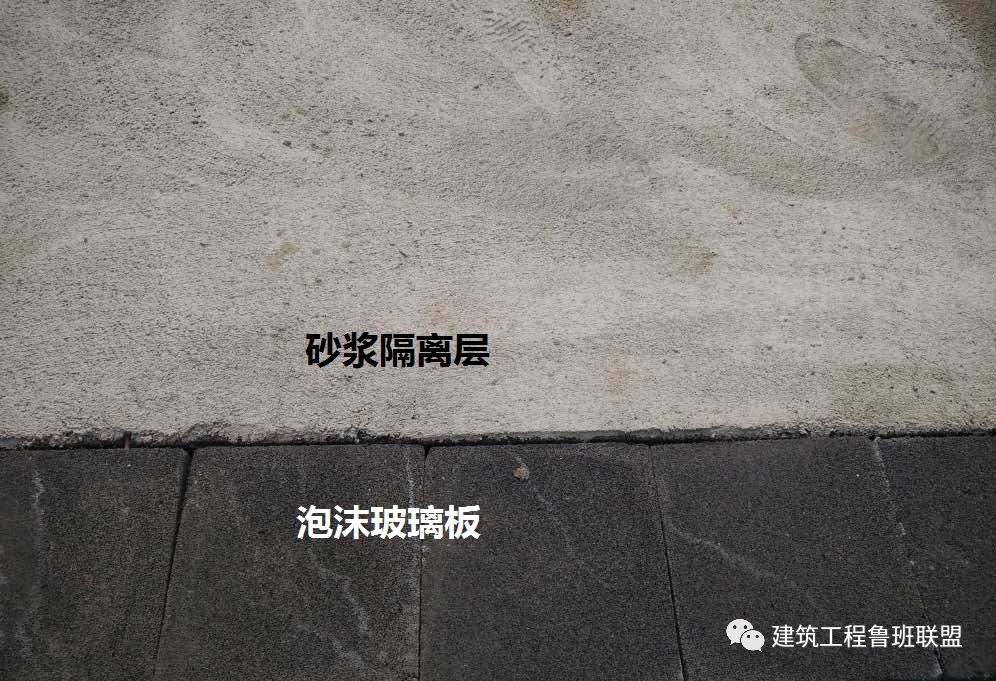

· 泡沫玻璃保温板与骨料隔离层

保温层选用300×300×95泡沫玻璃板,面层10厚低标号砂浆隔离层。

· 设置通气管

· 保护层钢筋安装

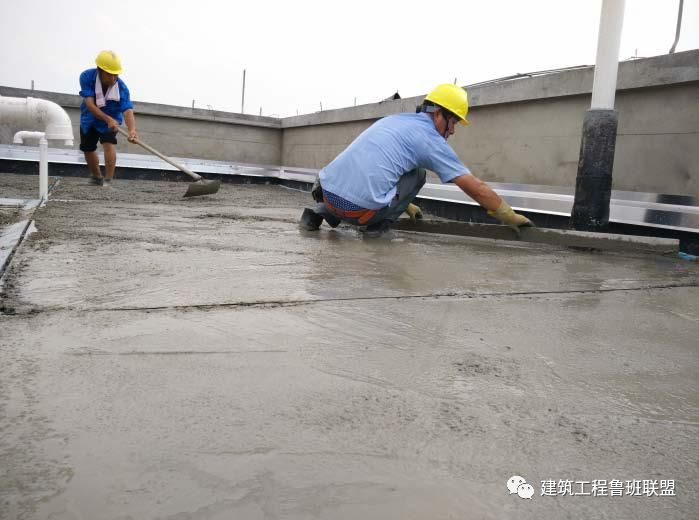

屋面40厚C20细石砼防水保护层,内配Φ6@150双向钢筋置于中下部,钢筋垫块20厚,绑扎规范,间距正确。

· 防水砼保护层

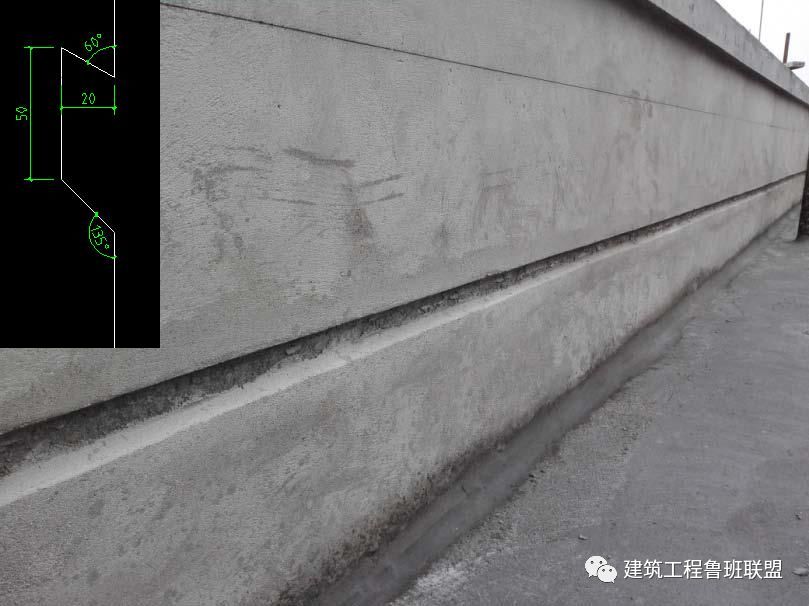

· 分隔缝

严格遵循图纸与完善要求修改保护层分格缝,分格缝间距不小于6m,缝宽20mm,采用20×40成品塑料分格条,C20细石砼60度角固定(下部弹线控制宽度,上口带线控制平直度),施胶前采取橡胶套管保护,沿女儿墙侧缝宽30mm。分格缝内填塞柔性硅胶。
