外墙干挂石材施工组织设计(技术标).doc

发布时间:
责任编辑:居众装饰
装修施工

内墙面铝塑板施工工艺_墙面石材湿贴施工工艺_石材内墙面装修施工技术

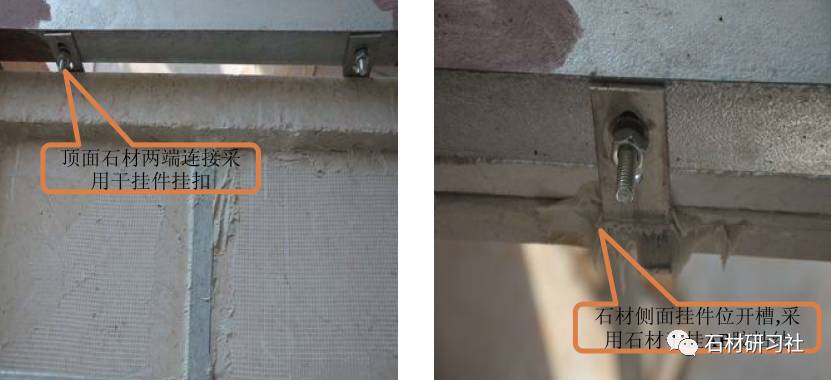

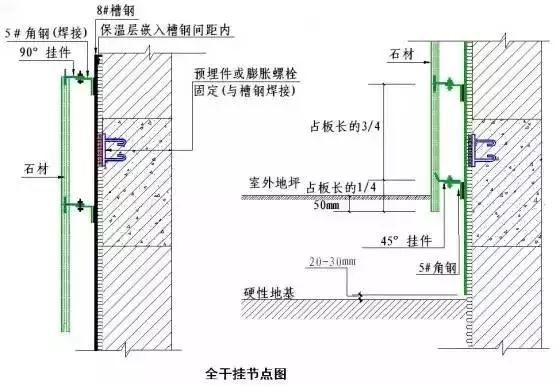

青岛迪生山庄4#楼屋顶板材装饰 施工组织设计 施工单位:编 制: 审 核:编制日期:2012 年05月08日 目 录 1、编制按照 ……………………32、工程概况……………………..33、施工准备……………………..34、施工部署……………………..55、施工进度计划………………..66、主要施工机具需用方案……..67、主要劳动力需用计划………..68、主要施工要点………………..69、质量目标……………………..710、质量技术保障………..……..811、保证措施…………………....912、工程保修及售后服务计划 一、编制按照 1.1设计图纸,即《青岛迪生山庄——即墙面装饰》工程监理图,及地面瓷砖外墙(装饰)设计图及相关节点图。 1.2国家现行施工及考核规范、规程、部颁标准、建筑安装工程质量检验评定标准,建筑监理手册等。1.3《建筑防震设计》GB50057中有关规定。1.4《金属、石材幕墙工程技术规范》JGJ133-2001中有关规定。二、工程概述本项目为《青岛迪生山庄——外墙装饰》工程,我单位主要承担屋顶山墙石材砌筑;结构构造:龙骨不锈钢独立角码L50×50×5间距视石材规格定。

挂件为不锈钢挂件50×80×5。 连接形式:独立角码与主体构造刚性联接,即基于由不锈钢扣件L50×80×5连接(M=12,L=100的化学螺栓连接)。独立角码与套筒间刚性焊接。石材与套筒为柔性连接,即基于M-12化学锚栓及挂件,将木材固定在独立角码上。三、施工准备 3.1 作业条件 3.1.1每层施工用电有保障,设一专用配电箱。 3.1.2预留孔洞及排水管应处理完毕,并有维护机制,门窗洞口中心线已弹好。 3.1.3±0.000标高及各施工层+1.000线未提供具体. 3.2施工准备 3.2.1测量出墙、檐口、柱的实际长度,轴线、柱子中心线,柱子之间的间距,测量出地面、窗间墙、檐口、柱子、上下拉水平通线、吊垂直线后的实际长度,然后确认出石材边线,依次计算出地板的排列分块尺寸。 3.2.2根据选定的实际型号规格,在排板计算时将板缝间距计算在内,然后绘出分块图与节点图,进行编号成为现在安装的根据。 3.2.3检查和校对基层上的留出空隙,预埋管线是否具备要求.如有遗漏、错位及时更正3.2.4对板材进行购买试拼,注意颜色协调、合理组合。3.2.5测量门、窗的加装边线。3.3 材料准备石材:规格按设计规定制作定货。

内墙面铝塑板施工工艺_石材内墙面装修施工技术_墙面石材湿贴施工工艺

按进度计划及材料计划陆续进场,材料进场时进行严密检查验收。不锈钢独立角码 L50×50×5,M-12化学锚栓,T42E系列电焊条等材料需提前定货,有合格证及规格单,按进度提出及材料计划分期分批组织进场。3.4 机具准备:电焊机、台钻、电锤、电钻、手提石材切割机等机械装置;手推车、水平尺、靠尺、线坠等用具提前检修,准备好。3.5 材料放置场地和工人房间因为木材易碎,需一固定场所放置石材,安排10平方米的仓库两间以存放贵重材料及可燃材料,现场设办公室一间,提供高峰人数10人的学校。3.6 劳动力准备按照施工总进度计划,合理调配龙骨铺设人员及木材架设人员进场,所有工人需要证照齐全。人员配备情况计划数量43人管理人员工程技术工人3 人行政管理人员1 人会计1 人主要技术人员电 焊 工5 人电工10 人电 安 装 工5 人小工10 人任何员工杂工8 人四、 施工部署4.1 该项目为高级装饰工程,质量要求高,工期紧,我公司采用切实可行的设计思路,施工技术手段和组织管理方法,科学监管,精心施工,优质高速地完成该项目的铺装。4.2 目标管理 工期目标:工期根据日历合理安排天竣工。

安全目标:无受伤及遇难事件,轻伤率0.2%左右。4.3 施工段划分4.3.1 总体思路:a. 石材饰面龙骨铺设自下而上进行,从上面往两边展开;b. 石材板块安装自下而上进行,并从上面往两边展开;c. 石材板块安装先整体后局部,先大面后收口;d. 当地板幕墙和玻璃外墙(由其它单位施工)相衔接时,e.图纸经完善设计审定后,我司将派施工技术工人进入现场检验放线跟埋件的加装工作;与其同时,样板及材料的样式、颜色确认并封样后石材内墙面装修施工技术,立即进行材料的供货、加工定货工作。f. 施工任务的界定根据本项目的特征,我公司将根据焊工班、石材安装班、打胶班、杂工班安排4个施工班组配合作业。 我公司mm,不锈钢挂件为长50mm宽50mm厚6mm,不锈钢紧固螺母为M—10,长度30mm,焊条为T24E系列焊条,密封胶为中性硅硐密封胶,固定胶采用花岗岩胶。10.2龙骨纵梁及钢材连接要求10.2.1连接钢板与主体采取M—12钢制胀栓连接,要求埋深不超过60mm。10.2.2允许误差整体角码装完后,要成一个垂直面,允许差异为: (1)垂直度:全高30mm,挂垂线尺量检查。 (2)化学螺栓间距,可视实际状况适当调节,最大间距不得大于50mm。

墙面石材湿贴施工工艺_内墙面铝塑板施工工艺_石材内墙面装修施工技术

10.3 石材质量要求10.3.1 同一钢板高度差异超过3mm;长度型号偏差小于1.5mm;角度不得大于90°。10.3.2 外观质量色泽基本协调一致,无显著偏差,无超标缺棱掉角、裂纹、色斑。10.3.3 石材安装时,要确保板材开槽孔位置精确,槽孔绝对不允许有破损及残缺。十一、 保证机制11.1 质量保证措施11.1.1质量评估标准项目全过程执行国家现行的《建筑安装工程质量检验评定统一标准》,以及国家跟地方现行的施工验收规范和细则11.1.2质保体系(见附图)建立以工程经理为首的质保制度,对项目效率、技术、材料、设备、文件资料、进度、施工进行统筹管理,使施工全过程进入受控状态。11.1.3施工过程调节提高施工全过程的品质管控,把好“四关”(施工计划关,技术工法关、材料进场关、工序交接半),对施工全过程进行品质监控。各种材料应有出厂合格证、材质证明,各种指标均满足设计提出。石材质地:板面平整、色泽均匀、板面无损害、无隐伤及裂纹、无缺棱掉角问题。11.2 技术保障机制11.2.1石材安装,必须明确按图纸施工。如有变更需要经设计等有关部门同意并有书面通知单。11.2.2技术人员认真审查翻样图和生产定货单,严格把关。

11.2.3石材严格遵循图纸生产,对关键部位如钻孔打孔,要用模具定位打孔开槽,保证孔槽位置精确,不得出现破损。11.2.4石材安装能对号入座,安装步骤中,经常检查平整度、垂直度,经常检查连接件与地板连接是否稳固,螺栓是否拧紧。11.3 工期保证机制为加强项目按期完成,我们将精心组织、科学监管、确保工期目标的推动,组织精干、高效的项目班子,对工程实施项目管控,建立完善科技、质量、安全、材料机具供应和劳动力组织等保障制度,以工程经理为第一责任者,对项目进行逐步计划管理。我公司将让该项目列为重点工程,为此公司将采取“三足”、“两优先”政策,即:人员配足、材料供足、资金投足、技术工人优先、机械装置优先。对方案管理实施以日保周,以周保月,以月保控制点的要点,对项目进行分级方案管理。对计划实行动态监管,充分利用时间跟空间逐步安排工序的铺装,确保工期目标的谋求。对完不成计划的除得到处罚外,要查找问题。制订补救方法。确保方案的推动。11.4 安全施工方法11.4.1施工机械安全规定: (1)施工中所选用的机具,其电源线必须按其性能提出使用。 (2)所有手持电动工具的塑料灯罩及其基座等合金组件需要接零,并作可靠连接。

石材内墙面装修施工技术_墙面石材湿贴施工工艺_内墙面铝塑板施工工艺

其中出现震动的组件,其壳体与维护接零的连接点应不超过两点,并且加装有特定的漏电保护器,操作者要戴好防护用品。 (3)无齿锯手柄必须套绝缘管,锯片应具备机械效率提出,使用前对锯片进行认真核查东莞装修公司,确保使用安全,切割时操作者不得戴帽子,进料想平缓均匀。一次线接线拄必须设保护盒,一次线、二次线长度依照条例规定,,并做好防火工作,每个动火点需要在作业前先清除附近易燃物品配好灭火器具,并设专人看火。11.4.2安全用电要求 (1)每天上班前检测配电箱内设备或许完好有效,下班时需要开槽电源,锁好电箱。(2)保险丝等热元件需要按规定明确使用、严禁用铁丝、铜丝等代替。(3)施工现场严禁用单极和裸露开关,开关箱下底距地垂直间距不得小于1.2m。(4)用电设备需要采取“一机一闸”制。11.4.3脚手架搭设应具备安全条例规定,使用前应仔细监测,发现不健康原因,及时向有关部门人员报告,严禁任何人私自拆除移动其他安全设备,外架上允许放置大量材料。石材应堆放在室内,严禁乱扔乱投施工材料和器具,小型工具迅速收到工具袋中,严禁在脚手架上爬上爬下、嬉戏玩耍,严禁饮酒作业。11.4.4易燃有毒的工业材料,放在专用仓库内,并保持通风良好,严禁烟火。

11.4.5高空作业,所用工具,材料存放要稳定、牢靠,不得超高、超载堆放,严禁患有不适合高空作业工人以事高空作业,高空作业工人想戴好安全带。11.5 文明施工方法11.5.1建立以项目经理为首的工程文明施工保证制度,负责组织实行文明施工。11.5.2保持机具清洁完好,材料码放整齐,并按不同品种、规格分开存放。11.5.3操作工人能上班脚下清,活完料清,工完场清,对已用完的挂件、螺栓等迅速回收,垃圾能按规定运至指定地点放置。11.5.4所有人员,必须穿戴整洁,说话办事有礼貌,不说真话,不办粗事,遵纪守法,做“四有”文明职工。11.6成品、半成品保护机制使得木材种类丰富,在施工之后才能实行合理维护机制。11.6.1墙、柱阳角在底层用木头封闭。11.6.2在地面周围进行焊接或选用其它热源时,必须采用遮挡措施。11.6.3加强现场监督管理,杜绝一切弊病因素。11.6.4石材运去现场,堆放要下垫木方,放到不易被碰撞、污染的地方。11.6.5石材搬运过程中,必须小心谨慎,严防损坏石材。 十二、工程保修及售后服务计划服务保证效率我公司特别强调对顾客的保修服务工作,奉行业主是我们的上帝的服务方式,想顾客所想、急市民所急,确保居民的利益不受损坏,维护企业的信誉。

墙面石材湿贴施工工艺_石材内墙面装修施工技术_内墙面铝塑板施工工艺

我公司由工程部专门负责售后服务工作,由项目部具体执行。工程步骤中的服务根据项目承包合同中详细条款执行,业主如有特殊的规定或协议以外的服务工程时,由项目经理部负责协商达成补充合同或协定,上报公司工程部审批后,由项目工程部具体实行。工程保修服务方案、保修范围、我公司负责施工的所有工程项目的品质范围。、除业主使用过程中人为毁坏,第三者损坏及超出协议承诺的不可抗力因素损坏外装修哪家公司好,因我方施工质量问题或移交前因对方保管不善等因素导致的弊端,均为我方保修范围。、建设单位使用步骤中人为损毁及第三者损坏,我方负责修理并缴纳材料费。工程保修、服务机制、质量保修期从项目建成验收合格后移交之日计起,分单项竣工验收工程,按单项项目分别判断效率保修期。、在修理保养之后内,当使得工程原本质量问题导致损害,我公司将免费负责检修或更改。在维修或替换之外,我公司将损害因素、整改措施、完成维修状态等,以书面方式递交业主。、工程投产后三个月内我公司将派出专人对项目进行一次全面的复查,以后在保修期内按保修服务方案定期对本项目进行工程品质回访并努力听取业主意见,做好《工程回访记录》。在保修期内我公司将让市民一份详尽的保修服务短信联系单,我公司保证接到投诉后立即前往现场进行修理,具体时间如下:日常维修我方为顾客提供24小时保修电话,我方保证自接到业主电话告知之日起1小时内予以函告,4小时内赶到施工现场,准确辨认故障点,同业主协调石材内墙面装修施工技术,适时、适地的排除故障。

公司负责保修质量,工程保修项目完成后要经业主代表签字认可,工程保修项目要确保在六个月内不发生同类现象,否则,即使保修期满也再次修理。公司按照《建设工程质量修理通知书》、《工程回访记录》和物业投诉记录及时组织企业有关部门到现场对项目质量进行检查,并按照保修合同规定提出,明确维修单位,精选专业修理队,确定维修计划后进行大修并由用户验收。我方工作队员在维修过程中热情、诚恳、有礼貌、讲信用。 工程效率监测验收程序表检测工作步骤找有关单 位处理剔出凸出点做好 记录报工程经理批准钢结构龙骨基层施工流程图符合规定与达不到要求实际不符挂石分部施工工艺流程图根据实运测输确定与角码不符与角码不符属挂石原因属钢架原因青岛迪生山庄施工组织设计- 2 -业主、监理、总包 驻场经理 技术负责人刘文俊 工程技术陈勇 质、安刘忠斌 材料秦宝 焊工组陈勇石材安装组王刚 打胶班海宁杂工班王珂 修整 班组自检 不合格 项目专检 合格 专检人员填表 总包、监理检查 下道工序 测量准备 复测土建外墙误差 将土建轴线引至外墙上 找出外墙面更凹点跟很凸点位置 外墙其他阻碍对方施工的弊端 可修正的更凸点 确定土建外墙面与钢结构基层距离 弹主要轴线至外墙面并做好标志 确定角码前后垂线 确定角码左右垂线 指导工人施工纵向角码 弹次龙骨水平线到地面里做好标志 弹门窗洞口上中间口水平线及平行线 指导人员施工横向角码 随时检查垂直线、水平线并做好记录 测量角码部分实际位置 整理内业资料 施工准备 熟悉施工图纸 复查测量垂线 检查电路机械 检查连接件及式 号尺寸规格情况 牵引操作所需要的水平线及平行线 检查次龙骨平整 检查主龙骨平整 修正角码平整 修正角码位置(钻孔) 连接、修正、固定连接件 焊U型连接件 留伸缩缝 连接、修正、固定螺钉 随时监测水平 随时检测垂直 引水平线到角码位置 连接、修正、固定销钉 根据挂石施工中强调意见修正收边收口钢架 单项项目考核 整理内业资料挂石工程 石材验收现场堆吗 角码基层验收 板材准备 搞好现场管理 做好交接记录 次搬运到位 缺陷符合规定 颜色配色正确 几何形状验收 堆吗编号 加工厂选板、切断 主要标准型号规格板下料 收边收口处地板几何形状 角码收边收口处理 角码 水平度 垂直度 平整度 选用挂件 板材 开槽 裁边 准备结构胶 上件挂石 调整水平度、垂直度 固定螺栓 打好结构胶 修正钢架 重新切石 收边收口处挂石 平整度、垂直度、水平度检查 塞泡沫棒,打密封胶 清洗 收方、竣工验收 成品保护 安全重点看守 整理内业资料 拆外架
