说起装修工期,短则一两月,长则半年,受许多原因的制约,工期长短大不同。

而工期拖延的问题未是司空见惯,让不少业主觉得困惑:

装修公司广告声称的工期大多在50天左右,本来考虑到施工品质,所选公司的工期就比别家长,为什么不能如期完工?

本篇以100平米的两居为例为你们讲一下正常状况下的工期安排。

主体拆改2-4天

主体

主体拆改主要以及拆墙、砌墙、铲墙皮、拆暖气等。说白了,就是先让工地的框架搭出来。小户型的拆改一般仅需1-2天,要大改的房型可能是3-4天,如果家里不需要进行拆改,就可以省去这部分的时间。

高层楼房施工工期_大批量装修施工工期_施工组织设计工期计算

特别注意:

1.预制板墙,不能拆除也不能开窗;承重墙不能拆除。

2.房间中的梁柱不可以改不能拆除;阳台边的矮墙不能拆除。

3.门框若是在混凝土上的,不宜拆除。

4.墙体中的钢筋不能动,在铺其他线路时发生钢筋破坏,要上报并由其建筑队来修理。

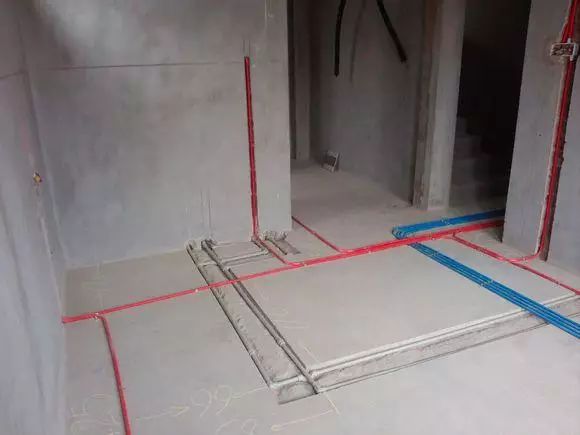

水电改造5-10天

水电

施工组织设计工期计算_大批量装修施工工期_高层楼房施工工期

水电施工是装修中更核心的个别,一般水电建设以及四个工程:水电开槽→布管穿线→安装底盒→水电封槽,共需5-10天。

特别注意:

1.新旧电线的串联使用能加速旧电线的磨损,建议你们最好全部选用新电线。

2..在水电项目中必须对橱柜进行第一次测量。

泥瓦工程10天左右

泥工

泥瓦工程包括家具防水、瓷砖铺贴等项目,根据铺贴地板的体积大小大批量装修施工工期,所需的时间也长短不同。一般在10天左右,如果防水没有通过验收,时间能最长。

高层楼房施工工期_大批量装修施工工期_施工组织设计工期计算

在此工程中涉及下述安装:

1.门栏大理石楼梯的铺设:门栏石的铺设可以跟地砖一起完成,也可以在铺地砖之后。

2.地漏的安装:地漏是家具五金中第一个出场的,因为她能跟地砖配合安装。

3.油烟机的安装:油烟机是电器上第一个出场的,厨房的砖铺好后,就可以考虑安装油烟机了。

4.泥瓦工程做完后,可以进行橱柜的第二次测量。

木工工程10天左右

木工

施工组织设计工期计算_大批量装修施工工期_高层楼房施工工期

木工工程主要是指吊顶、地板、背景墙、打墙壁等等,工期的长短大致看家装中木工活的好多,一般必须10天左右,如果你家木工活多,工期延长到20天也正常。

特别注意:

1.地板必须提早3天送到工地来适应频率跟温度装修公司,以免出现变形。

2.成品家具和地板的制造周期一般在30-45天左右,因此定制成品一定要提前订好颜色,规划好水电路的供给珠海装修公司,以免耽误工期和返工。

油漆工程15天左右

油漆工程主要是地面、吊顶刷漆、贴瓷砖等,由于刷漆一般必须等涂料干后,才能刷油漆与上漆,且有时还需刷几遍,因此工期需15天左右。

结尾工程1-5天

装修结尾工作是指卫浴安装、木门安装、橱柜安装等,如果项目不矛盾的话,可以同一天进行好几项成品的调试。该项目的时间较难抓住,少则几个小时,多则2~5天。

一般地大批量装修施工工期,装修的合同工期在3个月左右,但是此处所说的3个月也是能在装修公司、主材供应商和物业又尽力配合的状况下。延误工期对于其他一方又有负担,所以这并不是装修公司愿意出现的事。除了有效安排时间、工程和材料的衔接,还要业主的切实配合,比如该选用主材的之后能抽出时间到购买,该付款的之后定出来就会立即付款。
