万科集团精装修工艺工法标准

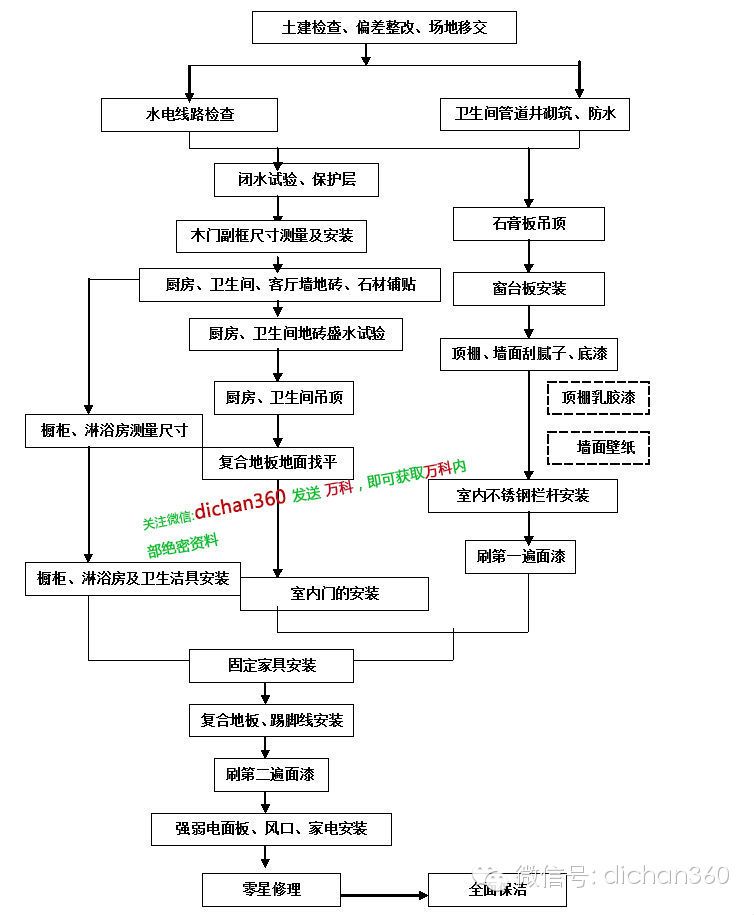

第一部分、工序管理
(一).制定有效的施工工序
强调正确的施工次序,合理安排工序,尽量减少多工种在同一作业套内交叉施工,对于成品保护难度较大的材料,安排在大部分装饰工作量完成后进行调试,施工之后做好成品保护工作,原则上谁施工谁保护,做到工序结束即保护到位后移交下道工序进行后续施工,精装总包负责成品保护的平时维护,具体工序如下:
(二).工序检查

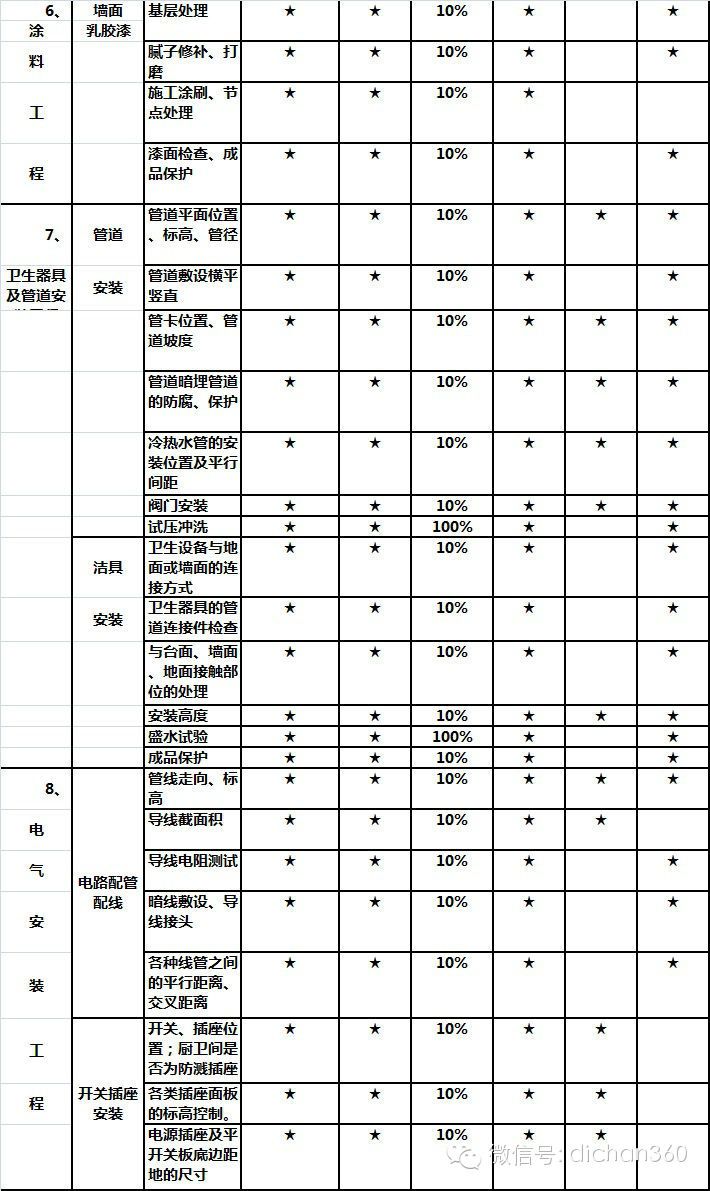

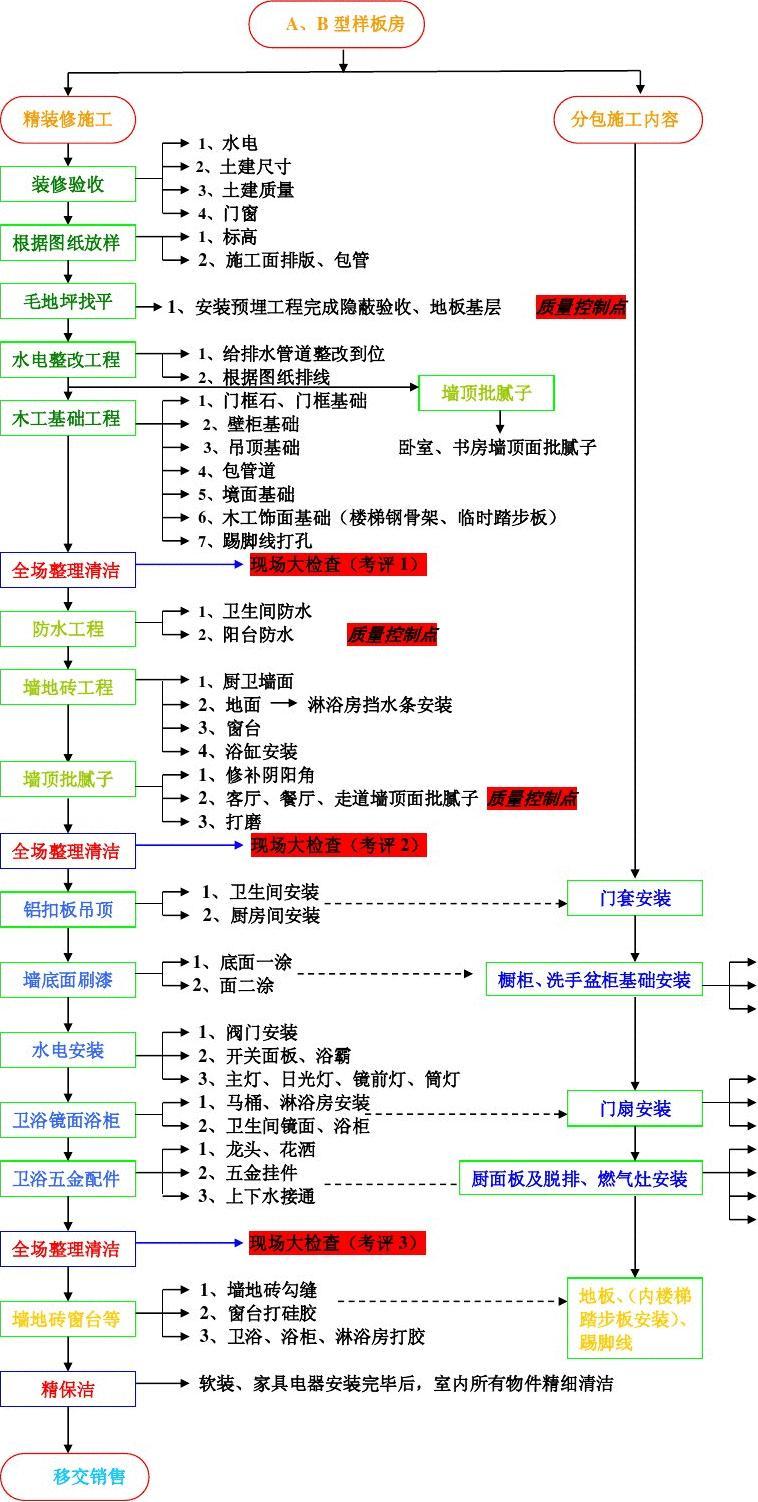

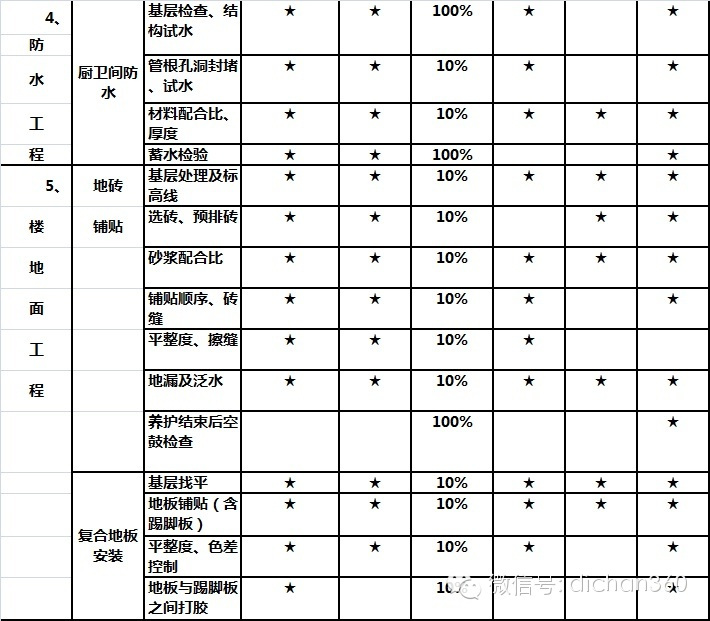

现场应重视对水电预留预埋、卫生间防水、厨卫墙地砖镶贴、吊顶、木门套、涂料、地板、橱柜、电器安装、卫生用品安装等工序控制,做到项目部工程师10%抽查,监理100%检查考核,并确立检查记录以备核查。每一道工序大面积展开前,均要先作工序样板,经监理、甲方确认后将成为大面积施工的工序质量标准。施工工序检查一览表如下:
二、工艺工法标准
(一).复合木地板工程
1、工艺流程
2.工艺工法:
(1)铺设前防止材质、颜色、油漆、尺寸、含水率、甲醛浓度、加工性能等验收认可。
(2)木地板的基层要求整洁、平整、干燥、牢固、耐腐,应留出伸缩缝,以避免变形。
基层处理建议采取水泥自流坪或减少土建地面回填标准,地板铺设前要切记地面清扫。应有踢脚线,踢脚线安装前必须检查墙面(200mm以内)的平整度,保证踢脚与地面墙面一致。成品保护的检查。
(3)控制施工程序,加强安装前跟过程中的检测。木地板基层验收合格后,方可进行面层安装施工;严禁在木地板铺设时,与其他室外装饰装修工程交叉混合施工。
(4)毛地板内管道跟电缆管禁止并排设置;水电线管应用于专用管卡固定牢固。
(5)地板安装完毕后装修哪家公司好,应维持室内正常通风。
(6)木地板验收:表面粗糙、无色差、无锯齿、无伤痕和磨损、牢固;相邻地板要留伸缩缝并作过桥连结处理;门口应隔断。重点控制平整度、拼接高度差、拼接缝隙宽度、四周伸缩缝。
3、质量标准
1).保证项目:
(1)复合木地板的颜色跟频率、耐磨性必须具备国家有关标准。
(2)板块两者的拼接牢固,无破损现象。
2).基本项目:
(1)复合木地板面层均匀,无凹痕,图案清晰,颜色一致,纹理清楚。
(2)板块两者缝隙严密,接头错开,表面洁净,拼接板块的纹路对齐。
(3)踢脚线表面光洁,接缝严密,高度、出墙宽度一致。

3).允许偏差
(二).地面铺砖工程

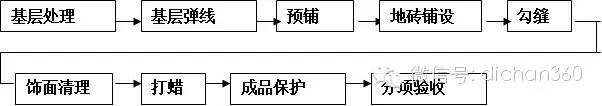

1.工艺流程:
(1)厨房、客厅地板工艺流程
(2)卫生间地砖工艺步骤:
(3). 踢脚板安装工艺步骤:
2.工艺工法:
(1)将地板基层里的落地灰、浮灰等物品清洗干净,并用钢丝刷或钢扁铲清理,在正式回填前用少许清水湿润地面。
(2)在房间的重点部位或墙壁长度较大的过道弹互相平行的十字控制线,十字线可以弹在地板上并引到地面上方。在室内的墙两侧弹出标高控制线和作出标高控制,注意检查与楼梯或有任何不同面层材料部位的剖面交圈跟过度。
(3)有防水要求的地面处理:
(a)控制基层水泥抹灰找平层的硬度和配合比,基层应 不空鼓、不起砂。
(b)控制防水涂层的种类、牌号及配比;
(c)控制涂刷方法、搭接、收头,重点控制涂膜防水层的硬度。
(d)涂刷前要先对上下水管根等关键部位进行涂刷。涂膜防水层要涂刷均匀。
(e)淋浴部位(三面墙)的防潮涂膜应刷到1800mm的宽度。
(f)盛水试验:防水层完全干后,应进行48h盛水试验。
(4)首先要在图纸设计提出的基础上,对木材的色调、纹理、几何形状、表面粗糙等进行明确的购买,然后根据图纸要求预铺。
(5).铺贴:
(a)首先要提前将地砖入水浸泡
(b)在施工砂浆前对基层清扫干净后用喷枪洒水湿润,刷素水泥浆(水灰比为0.5以上做到随刷随铺)。
(c)采用1:4(1:3)干硬性砂浆经充分搅拌均匀后进行回填(要求砂浆的干密度以手揉成团不散开为宜),卫生间是用非干硬性水泥砂浆
(d)从避免门口两侧开始,收口到门口处。
(e)铺装时接缝应严密,一般不留缝隙。
(6)在铺装完成后1~2昼夜进行1:1稀水泥浆勾缝,完成后迅速将木材板面的沙浆浆用棉丝清理干净后加以保护。
(7).打蜡前需要对地板进行再次修复做到无其他污物。
3、质量标准:
1).保证项目
(1)地砖的种类、规格、质量应该具备设计提出,面层与基层的运用需要稳固、无空鼓。
(2)地砖表面清洁、图案清晰、光亮、光滑,色泽一致,接缝均匀,周边顺直。板块无破损、掉角跟缺楞等问题。
(3)卫生间、水房等有地漏处坡度符合设计提出或完善的要求(一般规定0.5%)
(4)踢脚线表面清洁,接缝平整光滑,高度一致,结合牢固,出墙高度适宜。
(5)镶边材料及形状符合设计提出跟施工规范要求,边角整齐、光滑。
3).允许偏差值
(三).内墙外墙镶贴工程
1.工艺流程:
2.工艺工法:
(1)墙地砖的种类、规格、表面观感满足设计提出。墙面和四角、门窗洞口边弹线找规程、做灰饼。
(2)控制基层处理跟底层外墙的平整度、垂直度。墙面抹底层涂料前清除和喷水湿润,控制水泥抹灰配合比和刮糙厚度,控制木杆搓毛跟浇水养护的及时性。
(3)控制弹线分格、面层贴标准点、预排砖跟选砖,保证面砖的平行平整和砖缝均匀。排砖时要考量开关、插座的位置,应避免一个开关同时骑4块砖。
(4)控制浸砖:面砖镶贴前要大约浸泡2h,并待表面阴干或擦干后方能选用。
(5)控制面砖镶贴顺序:在同一分段或分块的砌筑应自下向下镶贴;铺贴时要在地板外皮 上口拉水平通线。
3.质量标准:
1).保证项目:
(1)墙面砖的种类、规格、颜色、图案应该具备设计提出跟现行行业标准要求。
(2)墙面砖镶贴必须坚固,严禁空鼓,无凸出、缺棱、掉角跟裂缝等缺失。
(3)保证砖缝宽度一致。
(4)保证无小半块砖。
(5)保证开关电源不跨砖缝。
2).基本项目:
(1)表面:平整、洁净、颜色协调一致。
(2).接缝:填嵌密实、平直、宽窄一致,颜色一致,花纹一致,阴阳角处的砖压向准确,非整砖套割吻合,边缘整齐;墙裙、贴脸等出墙高度一致。
(3)坡向正确。

3).允许偏差项目:
(四).墙面乳胶漆施工

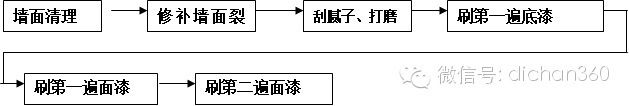

1.工艺流程:
2.工艺工法:
(1)涂料的色彩、品牌遵循设计要求。
(2)涂饰前对基层进行了逐步检查(如平整度、强度、干燥度、裂缝、空鼓等)。
(3)涂饰前进行了基层清理和缺失修补,基层复查合格后方能进行涂料施工。
(4)涂料使用前要搅拌均匀;涂料滚涂施工时按照基层的干湿程度、吸水快慢来调节涂料的流平性能,涂料中的填充料比例及胶粘度要满足规定。
(5)控制油漆施工的平整度和阴阳角顺直,保证色泽一致。
3.质量标准:
(1)流坠、皱皮:大面无,小面明显处。
(2)光亮和光滑:光亮和光洁均匀一致,不透底。
(3)装饰线:分色线平直,偏差不小于1mm(拉5m线检测,不足5m拉通线检查)。
(4)颜色刷纹:颜色一致,无显著刷纹。
(五).扣板吊顶安装工程

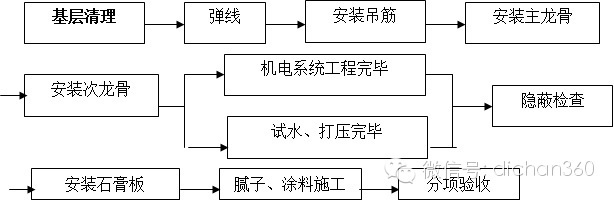

1. 工艺流程:
2.工艺工法:
(1)吊顶施工需要在卫生间蓄水试验、水管试压、电管安装、墙砖粘贴等完毕后进行。
(2)顶棚标高水平控制线的弹线清晰、准确。
(3)龙骨分档线的界定符合设计提出的主、次龙骨间距。
(4)控制主龙骨吊杆的选材、间距、位置、长度和尾部头标高、安装方法及固定符合设计提出。吊杆不得与专业管道接触,二者发生冲突时要采取型钢支架过渡。
(5)控制龙骨的选型、壁厚、分档和中部起拱高度是否满足图纸要求;卡扣和设备位置或许正确牢固;四边龙骨应贴墙边;主龙骨悬挑端不应大于300mm。
(6)面层安装前防止管道铺设质量进行隐蔽验收,验收合格后方可进行面层安装。
(7)面层需要与龙骨连接稳固,表面粗糙,接缝平直和光滑,各种留洞留设正确。
(8)轻钢龙骨的吊挂件、连接件、钉固附件等在各工序安装前要刷防锈漆。
(9)安装照明及专业维修外墙内的设备应有吊顶人员陪同,防治损坏或污染罩面板。
3.质量标准:
1)、质量要求
(1).铝合金装饰吊顶板工程所用材料的种类、规格样式或者基层结构、固定方式等要具备设计提出。
(2).铝合金装饰吊顶板与龙骨的联接应密切,表面要粗糙,不得有污染、折裂、缺棱掉角、锤伤、划痕等缺失。
(3).灯饰、通风口、检查孔等,应与吊顶协调配合,除设计上充分注意,施工时也应注意其收口的品质提出。对于大型的灯饰和风口篦子的吊挂系统,应与多孔铝合金吊顶系统分开。
(4).在风口、检查孔与地面或凹入交接部位,面板要做好封口处理,不得露白槎。常用于的方式是用同样颜色的角铝封口。在检查口两侧,因涉及两面收口,所以必须两根角铝背靠背用拉铆钉固定,然后按预留口的宽度围成框子。

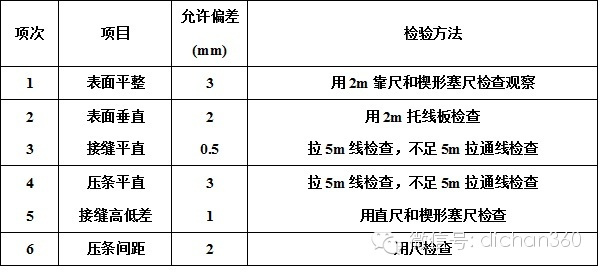

2).合金装饰吊顶板安装的允许误差和检测方式:
(六).石膏板吊顶工程
1. 工艺流程:
2.工艺工法:
(1)吊顶施工需要在电管铺设完工后进行。
(2)顶棚标高水平控制线的弹线清晰、准确。
(3)龙骨分档线的界定符合设计提出的主、次龙骨间距。
(4)控制主龙骨吊杆的选材、间距、位置、长度和尾部头标高、安装方法及固定是否具备设计提出。吊杆不得与专业管道接触,二者发生冲突时要采取型钢支架过渡。
(5)控制龙骨的选型、壁厚、分档和中部起拱高度是否满足图纸要求;卡扣和设备位置或许正确牢固;四边龙骨应贴墙边;主龙骨悬挑端不应大于300mm。
(6)面层安装前防止管道铺设质量进行隐蔽验收,验收合格后方可进行面层安装。
(7)面层需要与龙骨连接稳固,表面粗糙,接缝平直和光滑精装修内墙施工工序,各种留洞留设正确。
(8)轻钢龙骨的吊挂件、连接件、钉固附件等在各工序安装前要刷防锈漆。
(9)安装照明及专业维修外墙内的设备应有吊顶人员陪同,防治损坏或污染罩面板
3.量验收标准:
1).保证项目
(1)轻钢龙骨骨架或铝合金龙骨骨架以及罩面板的样式、规格、品种、式样应具备设计提出。
(2)龙骨骨架的钢梁,主次龙骨的加装间距、位置准确,连接稳固,无松动。
(3)罩面板应无脱层、翘曲、折裂、缺棱掉角等弊端,安装需要牢固。
2).基本项目
(1)整面龙骨骨架应顺直、无弯曲、无磨损;吊挂件、连接件应具备产品组合规定。
(2)罩面板表面平正,洁净、颜色一致,无污染、反锈等缺陷。
(3)罩面板接缝形式符合设计要求,拉缝和压条宽窄一致、平直、整齐、接缝严密。

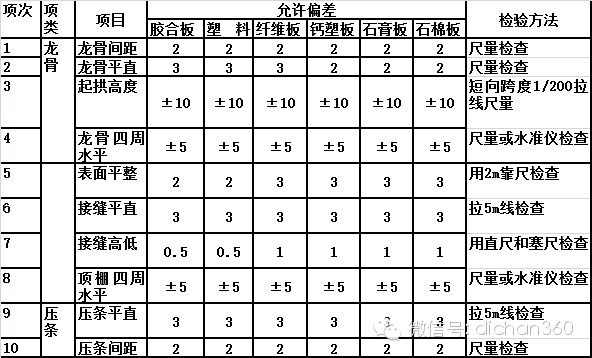

3).允许偏差项目:
(七).木门安装工程
1.工艺流程:
2.工艺工法:
(1)门框、窗框、门扇安装
A.拆包:按测量清单里的洞口直径及包装标签上标明的规格,复核与产品相对应的洞口直径,无误后将柱子外包装用小刀拆除,取出门框部件,将主框部件摆好,取出螺丝。
(2).组装:将拆掉的纸盒包装物摊平,平整地铺在地下,把主框部件摆在木板上,以避开碰到门框,(有胶条的一面向上)用螺栓将主框连接螺母,调平。
(3).安装门扇:将地板匹配样式种类复核门扇尺寸,明确开启方向、孔锁位置,分清上下杩头及带百页门的百页内外方向;把合页尺寸量好,把门的相应位置铣出合页槽(每扇门上加装三个合页),请将螺母的螺帽孔位先用钳子钻直径2mm,深20mm的孔后,再将螺丝钉悬紧;安装门窗时,木螺丝要拧紧卧平,杜绝将螺丝钉直接钉入,否则,将妨碍其健康程度。将插销旋紧在门上,把门平铺在墙壁里,找好对应位置将螺母拧紧在主框上,门扇与墙壁横担缝隙2mm。
(4).镶门框:将组装好的门跟门框或墙壁轻推入洞口内,用木板调整门框或墙壁与地面洞口的缝隙,木楔间距以350mm为应,调整为立边水平垂直,门与框缝隙为滑轨边2-3mm,安锁边3-4 mm平行,平整无错台,将调整好的窗户或墙壁用楔子固定塞紧精装修内墙施工工序,达到稳定,调整好后用铝方或竹横支撑杆将窗户或墙壁立边撑紧,以免注胶后变形,加铝方或木横支撑杆时支撑两端头能加软物垫好,以免磨伤门框漆面,用水平尺等器具进行正、侧面吊线,校正门框或墙壁水平度和垂直度并检测门框对角线,使其加装规范;在洞口和框之间空隙处注胶,在距立边边缘25~30mm处自下而上间断注入,横担根据重量不同,注胶点也不同。一般独立门框横担注三点。推拉门框和折叠门框横称大约能注满胶,以确保强度。在地板下部四肢交角及合页、锁位置处注胶量要充足并可充分并会充分发泡。发泡胶夏季固化时间为2小时,每套用量0.25公斤,注胶时不要将胶液淋至产品表层(其他证明详见使用表明书)。待胶充分发泡和黏结,方可拆卸全部工装。
(5).扣线安装
待胶干后(一般两小时胶干),在扣线背面点注发泡胶,将扣线插入柱子或墙壁扣线内,保证扣线无破损、不开裂,与地面表层粘结严密、牢固,如感到镶嵌太松,可以在扣线中间加薄纸条来逐步,纸条厚度不断调整,直到合适,保证扣线插入一致,保证立边扣线与横担扣线运用处严密无缝隙。
(6).安装门锁及其他五金
把买好的门锁开启,取出锁芯,用专用器具打好锁头,把锁镶好,铣出框上锁舌孔,调整门上锁具与框上锁舌孔的宽度,镶好锁舌孔挡片,锁芯与门边相平装修公司哪家好,安装门扇的锁孔板盒和锁孔板,要求五金位置精确、安装齐全。
(7).检查维护
看门与框配合是否恰当,看门与框表面是否有物品,看锁具闭合是否自如。将不妥之处处置好,等待验收。
(8).清理
待现场清洗干净,用窗户和门的包装物做好进行成品保护。用门的包装对门实施全面包裹,用框的包装对墙壁实施重要头部包裹。
3.质量标准
1).保证项目
(1)门窗安装位置应该具备设计规定
(2)门窗一定安装牢固,固定点符合设计提出和施工规范要求。
(4).室内温度要在5摄氏度以上
(5).墙体安装表面温度要具备吊顶套施工工艺要求,含水率一般要控制在15%以下为应表面没有腻子
(6).避免部件被尖锐硬物碰坏;避免拖动部件;避免拆包后部件磨擦。
(7).发泡胶、乳白胶、玻璃胶注入量能按照状况所定,前提是确保效率,避免耽误,避免淋到产品表面。
(8).安装步骤用力要光滑,不能野蛮安装,镶扣线药轻砸,安装门窗要调节自如,合页
上螺丝全里,不能直接钉入。
2).基本项目
(1)门窗框与地面间需填塞保温材料时,应填塞饱满、均匀。
(2)门窗扇安装:裁口顺直,刨面平滑光洁、开启灵活、稳定无回弹和倒翘。
(3)门窗小五金安装:位置适宜,槽深一致,边缘整齐、尺寸精确、规格符合要求、螺丝拧紧卧平甚至方向一致,插销打开灵活。
(4)门窗披水、盖口条、压缝条、密封条安装直径一致,平直光滑,与地板结合牢固严密,无缝隙。

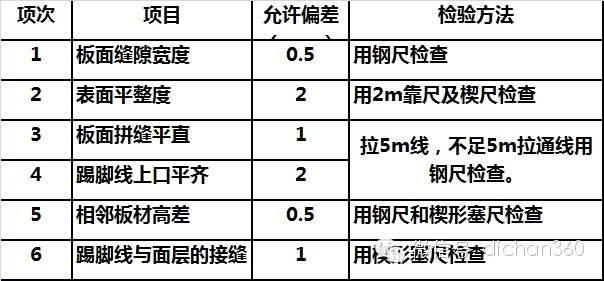

3)允许偏差项目见表
(八).窗护杆安装工程
1.工艺流程:
2.工艺工法:
(1).按图纸的位置正确放线定位。
(2).根据立杆确定埋件位置,确定具体后钻孔。
(3).埋件安装牢固后,摆正骨架进行焊接
(4).检查合格后,进行成品保护
3.质量标准
(1).埋件厚度及膨胀螺栓要满足系数要求。
(2).使用不锈钢符合设计跟相关材料验收标准。
(3).安装牢固,无损坏状况.
(九).电器安装工程
(1)检查设备调试应具备设计和完善要求。
(2)吊顶内配管要设独立固定吊支架,金属电管束节应作电器跨接,穿线前管口护套应齐全,管内导线不得出现接头等。
(3)灯具的尺寸、型号要迎合要求;灯具应有铭牌、标识、说明书、质保书等。
(4)灯具应位置正确、安装牢固,接线接触良好,需接地或节零的灯头金属机壳应由接地螺栓联接。
(5)控制开关数量、安装高度跟离墙壁的间距,成排开关的宽度要一致,开关的加装位置要方便使用,操作须灵活,接点接触要可靠。
(6)控制插座的数量、插座距地板的宽度,同一场所安装高度要一致,插座的加装应具备设计提出及安装标准等。
(7)开关、插座、五金用品等品牌要求供货商提供适当备货,放置在项目部材料仓库。
(8)燃气灶安装后安排时间进行检测。
(十)、卫生器具安装:
(1)卫生用品的尺寸、规格、质量要具备设计提出;安装要平直、位置合理。
(2)卫生用品的支、托架应平整、牢固,与工具接触要密切,控制好坐便与墙的距离。
(3)安装洁具应用于预埋螺栓或膨胀螺栓固定(坐便器禁止使用膨胀螺栓固定),洁具与 龙头和角阀的连接要完好。
(4)卫生器具的渗水口与排水管承口的连接处应严密不漏,返水弯安装要牢固。
